【臨臨風采】臨臨高速工作推進紀實
來源:臨臨高速項目 作者:李炎
發布時間:2021-11-23

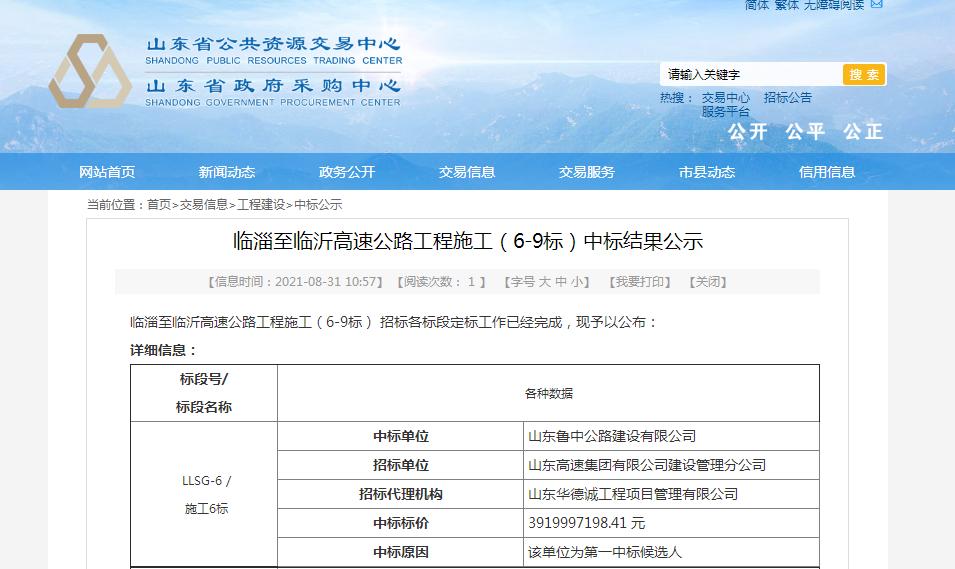

2021年8月31日,山東省公共資源交易中心發布了臨淄至臨沂高速公路工程施工(6-9標)中標結果公示,魯中公路中標施工6標段。消息傳來,公司上下一片沸騰,人人磨拳擦掌,爭相報名投入到臨臨建設中去。
9月1日,公司根據現有項目完成情況,對臨臨項目參建人員進行調整調度,抽取骨干力量,明確人員到崗時間節點,及時為臨臨項目注入旺盛的血液。9月3日,臨臨項目部暫定第四工程公司院內開展工作。9月24日,臨臨項目選定項目駐地。10月31日,臨臨項目駐地建設全部完成。
9月3日,經項目辦組織,臨臨高速項目六標完成與總監辦、駐地辦、測繪公司的樁位交接工作。

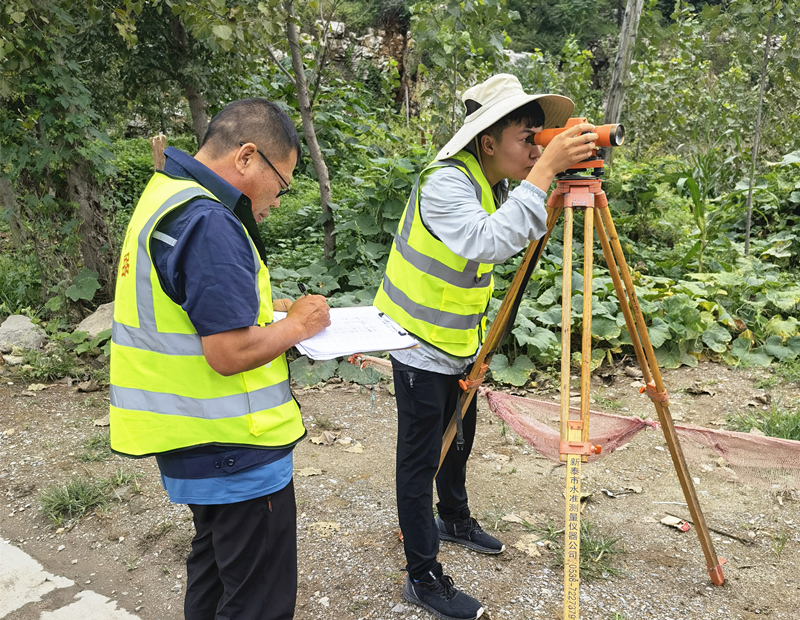

9月4日-17日,臨臨六標歷時14天,展開對全線23.57km進行GPS靜態數據采集,并對60個水準點四等水準復測。
9月4日-10月1日,臨臨項目部利用晚上時間,組織主要管理人員、技術骨干、施工員開展對施工技術、公司制度及相關文件的集中學習。
9月13日下午13時,臨臨高速六標項目部召開臨臨六標項目部工程調度會議,對前期工作做好總結及下一步工作計劃,項目保質保量完成充滿信心。

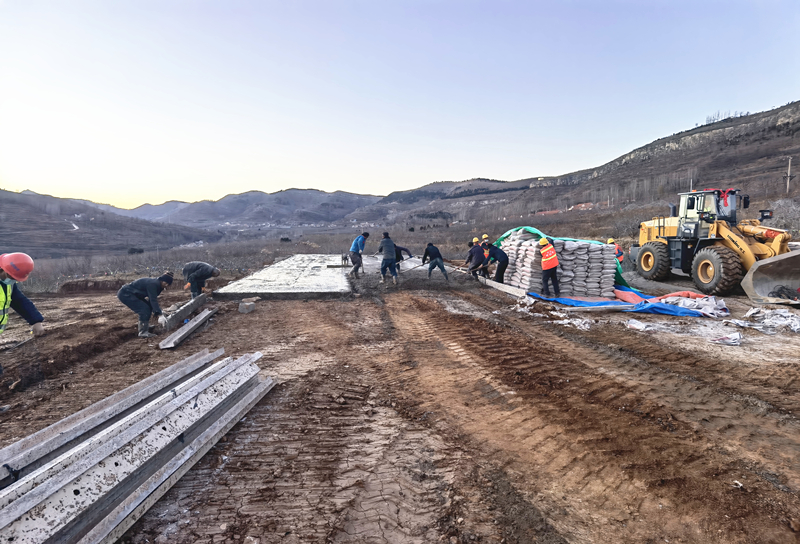

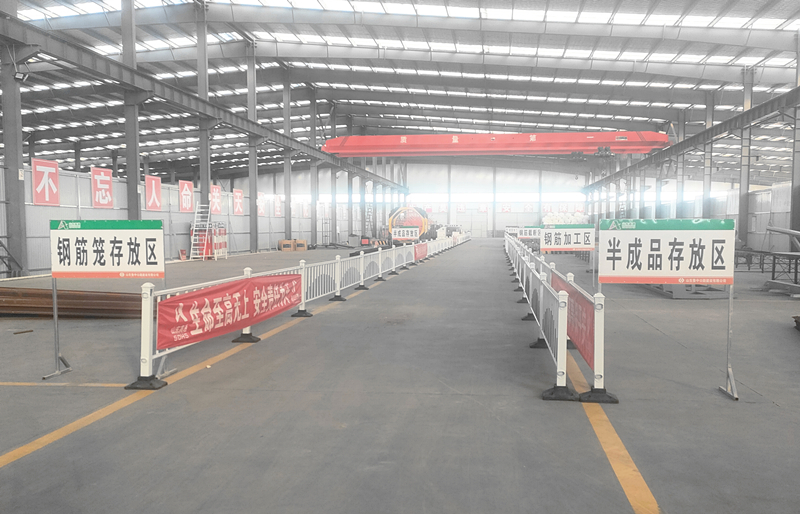

9月14日,臨臨項目選定1#鋼筋加工場地址,其占地面積5.89畝,配備滾焊機2臺、彎曲中心1臺,調直機1臺,航車2臺等設備,供料范圍Y021分離立交橋、北安樂大橋、瓦日鐵路分離立交1#-30#樁基及下部結構。11月4日,1#鋼筋加工場建設完畢,為樁基灌注提供鋼筋籠支持。
9月23日,臨臨項目在公司網站發布招標公告,9月24日至11月17日現場評標,優選施工隊伍、材料供應商等,在施工質量、信譽等方面保障下,把成本降到最低。

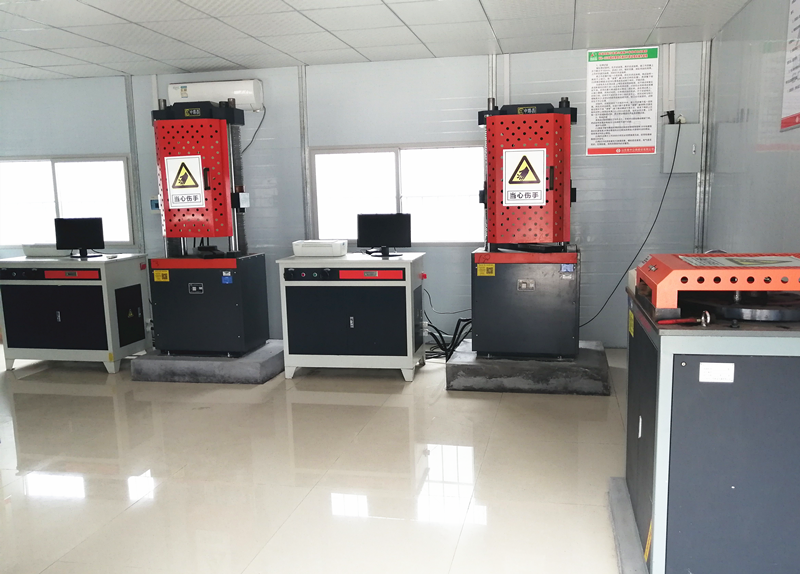

9月26日-27日,臨臨項目部試驗室利用兩天時間,對試驗設備進行集中運輸、安裝。10月25日,試驗儀器調試完成。26日,儀器標定完成,提前為工程施工提供技術支持。
10月25日,淄博市交通運輸局、市交通建設發展中心、市指揮部、沂源縣委書記、縣統戰部等縣指揮部主要成員,對虎山隧道入口處施工現場進行調研。

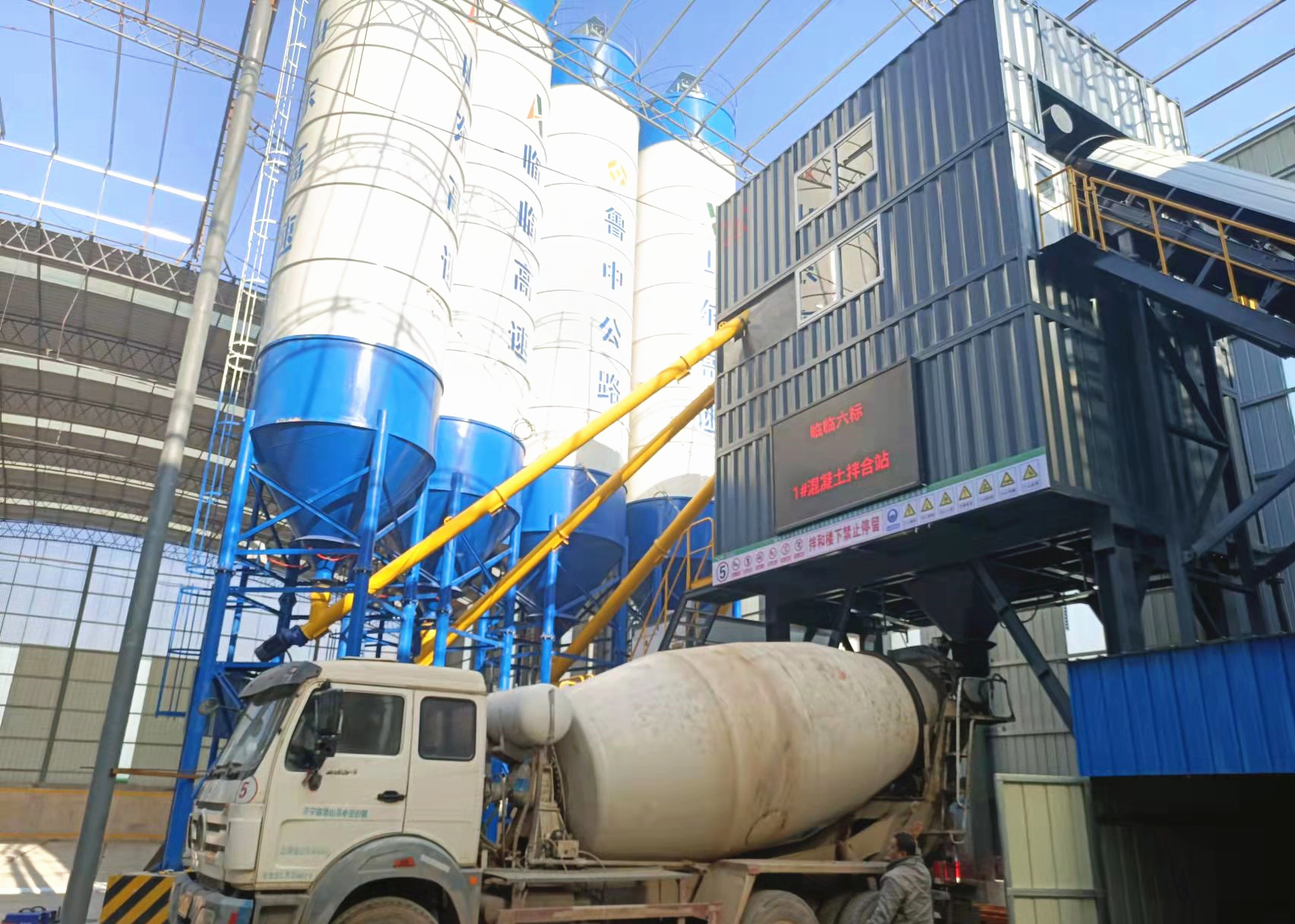

11月13日,臨臨六標一分部 1#混凝土拌合站進行了混凝土試拌成功,為結構物施工提供混凝土支持。拌合站占地面積32.17畝,主要配備180混凝土拌合站1臺,移動破石機(100t/h)1臺,制砂機1臺(100t/d)、裝載機3臺等設備。供料范圍:Y021分離立交橋、北安樂大橋、瓦日鐵路分離立交1#-30#樁基及下部結構等。
11月14日,臨臨高速六標項目策劃匯報會在項目部二樓會議室順利召開。公司董事會、總經辦、專家組、項目部主要管理人員及骨干技術人員共計30余人參會。
11月15日,臨臨項目綜合場站開始施工。綜合場站包含混凝土拌合站、預制梁場、鋼筋加工場。其中混凝土拌合站配備2組拌合機,主要供應苗莊特大橋、石匣峪1號橋、ABCD匝道橋、石匣峪2號橋、翟家莊大橋、清泉中橋及通道涵洞、韓王崮隧道出口段、曹家頂隧道進口段等;預制梁場設3條生產線,負責生產1532片梁板(25m箱梁150片,30m箱梁345片,40mT梁1037片);鋼筋加工場設1個大棚,供應預制梁板及上部結構及翟家莊大橋、清泉中橋涵洞通道等。
11月19日,臨臨項目部三分部西里互通碎石加工場開始清表,此碎石加工場位于西里互通BK0+480東側,占地15畝。碎石加工場與外地進石子相比將為項目節省大量的材料費用。

11月21日 虎山隧道臨時用地進行場地平整。11月22日,曹家頂隧道出口場地硬化。

11月20日,鋼筋廠大棚立柱進場。

臨臨項目體量大、任務重,各項工作必須緊鑼密鼓,任何松懈都將成為我們前進路上的絆腳石。臨臨項目部將嚴格按照公司部署,嚴厲要求各施工分部必須緊抓施工關鍵節點適時推進,同時確保人員、材料、設備預先到位,結合天氣情況,科學組織施工,合理安排進度,力爭各項工程高效高質的按計劃目標全面完成。
