淄博市博山區沿河?xùn)|路(白塔段)建設工程工程動態
來源:第三工程公司 作者:楊瑩瑩
發布時間:2021-06-21
夏天,烈日當空,空氣灼熱,萬物像被按下了極速“生長鍵”,淄博市博山區沿河?xùn)|路(白塔段)建設工程也有了嶄新的模樣。雖然身處工地體感溫度就像處在烙鐵邊緣上,但為了趕在雨季來臨之前完成路基灰土施工,施工現場更是掀起了大干高潮。

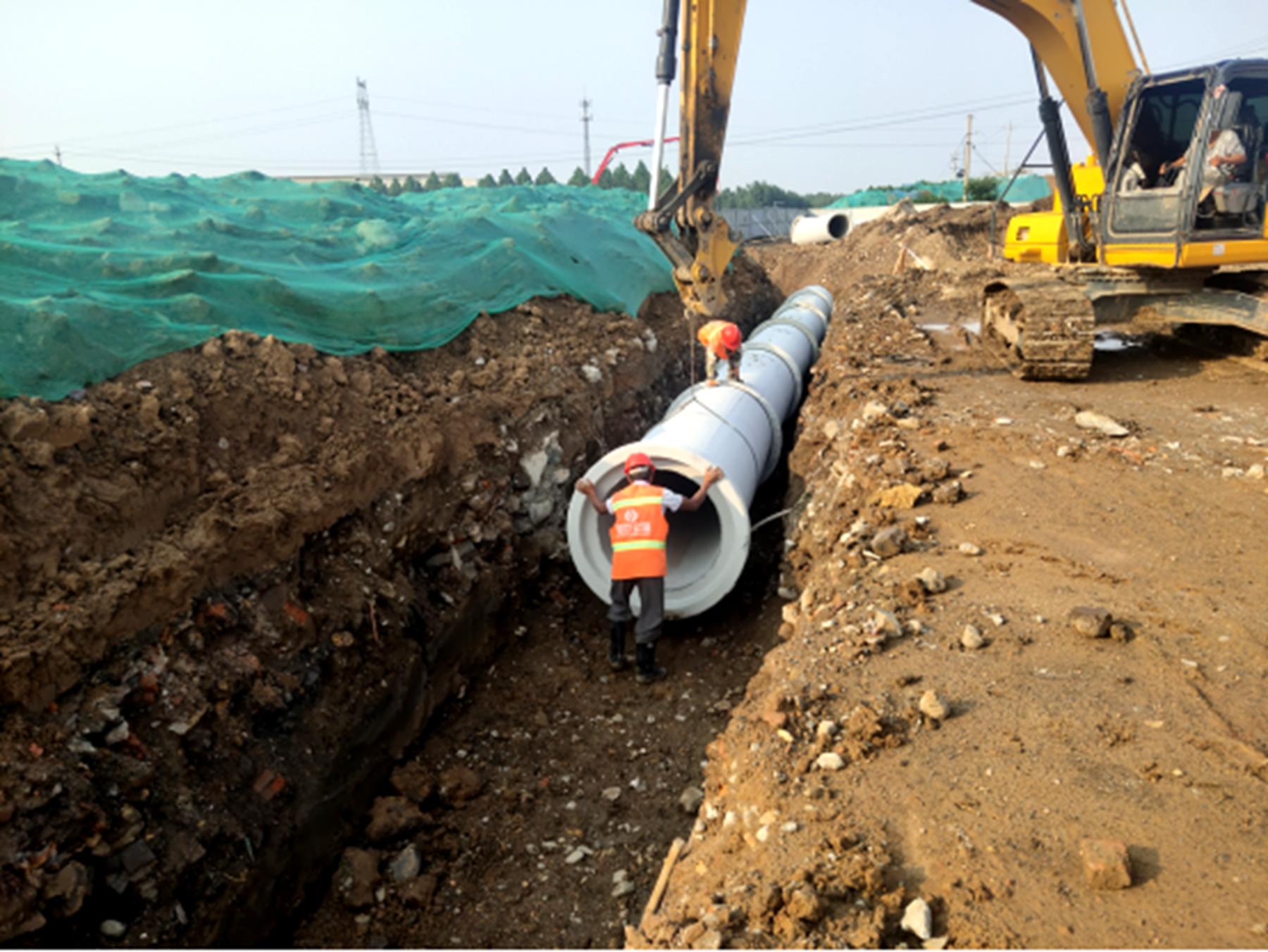

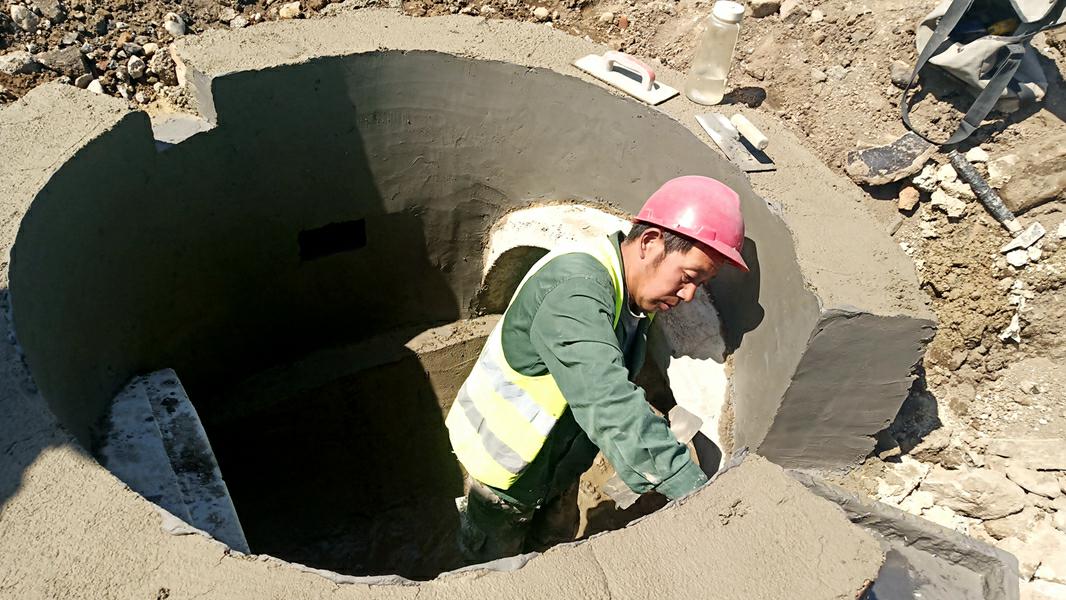

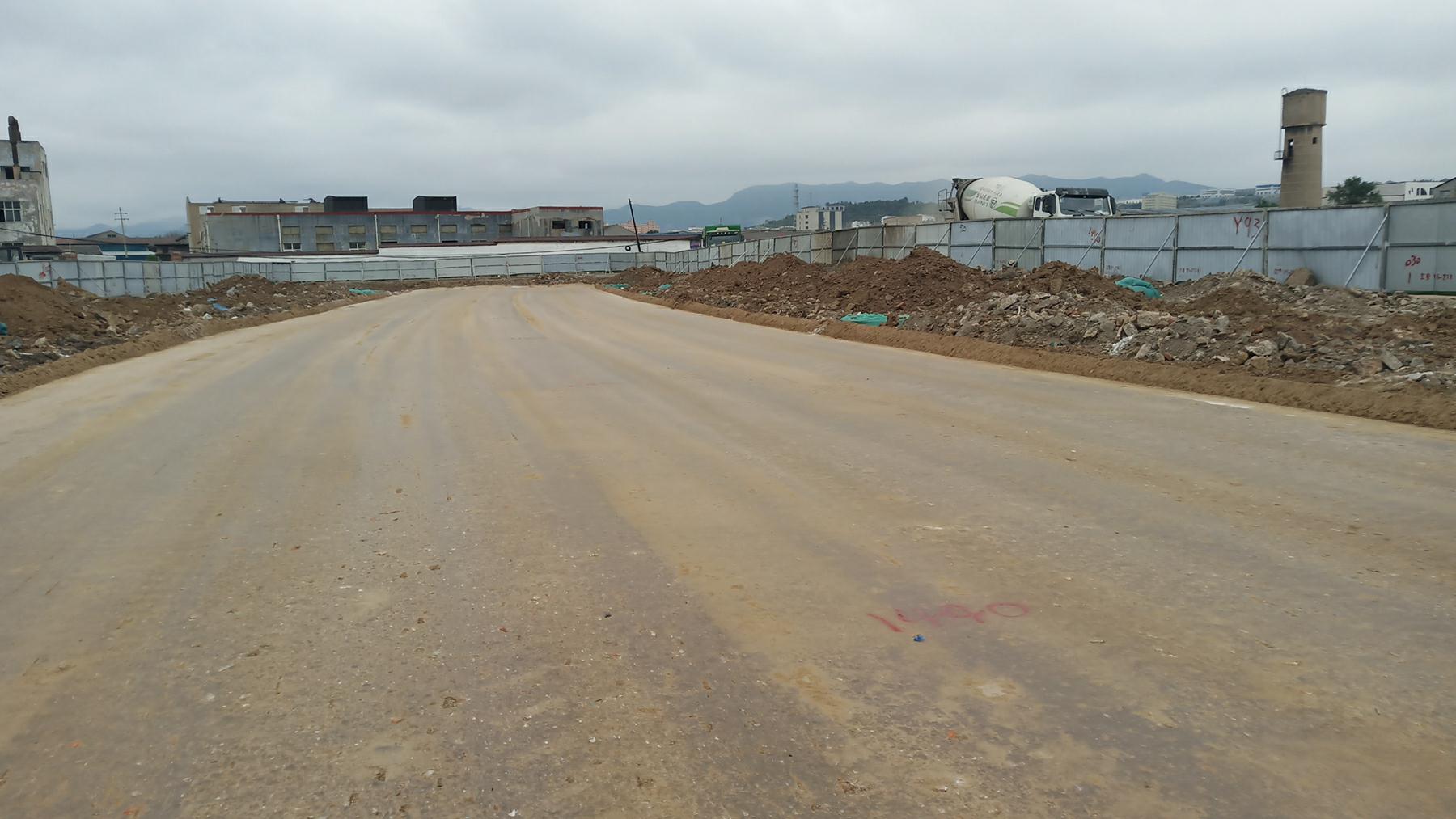

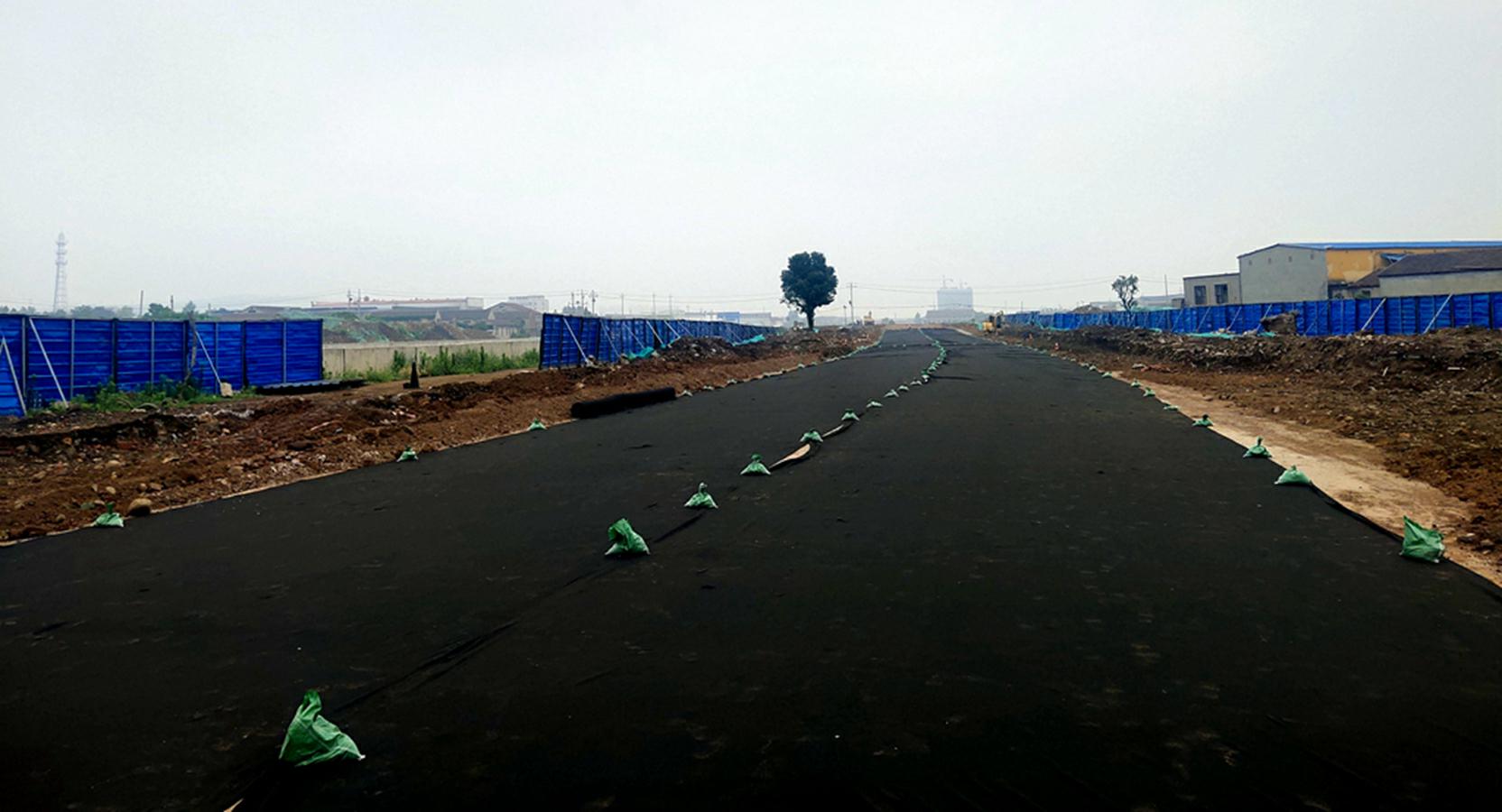

經過五月份的前期施工鋪墊,淄博市博山區沿河?xùn)|路(白塔段)建設工程路基總體完成1300米,占總工程量的70%以上,僅剩余因多種原因尚未拆遷無法開展施工的K1+000-K1+350未拆遷段及K0+630-K0+800水利施工段未施工;六月份兩場大雨并未澆滅魯中公路施工大干的熱情,夏季雖是博山地區的雨季,項目部利用下雨間隔期,合理穿插安排工期,迅速完成兩步灰土1000米,占總工程量的50%,雨水管道完成3100延米、雨水檢查井室100座,占總工程量的80%。近期,隨著水利單位施工交叉段施工日漸完善,我部也正在部署該地段的路基及灰土施工。
沿河?xùn)|路工程六月份項目部產值目標800余萬,截止目前已完成64%,雖然總體上未耽誤工期,但接下來,在本月僅剩的十天中有五天預報為雨天,對項目部來說是嚴峻的考驗,項目部也在積極提前應對,提前制定多種不利情況下施工應對方案,全力保障沿河?xùn)|路項目按期完成計劃施工目標。



經過五月份的前期施工鋪墊,淄博市博山區沿河?xùn)|路(白塔段)建設工程路基總體完成1300米,占總工程量的70%以上,僅剩余因多種原因尚未拆遷無法開展施工的K1+000-K1+350未拆遷段及K0+630-K0+800水利施工段未施工;六月份兩場大雨并未澆滅魯中公路施工大干的熱情,夏季雖是博山地區的雨季,項目部利用下雨間隔期,合理穿插安排工期,迅速完成兩步灰土1000米,占總工程量的50%,雨水管道完成3100延米、雨水檢查井室100座,占總工程量的80%。近期,隨著水利單位施工交叉段施工日漸完善,我部也正在部署該地段的路基及灰土施工。
沿河?xùn)|路工程六月份項目部產值目標800余萬,截止目前已完成64%,雖然總體上未耽誤工期,但接下來,在本月僅剩的十天中有五天預報為雨天,對項目部來說是嚴峻的考驗,項目部也在積極提前應對,提前制定多種不利情況下施工應對方案,全力保障沿河?xùn)|路項目按期完成計劃施工目標。
