【抓作風 創效益】心之所往,使命必達——G205打響80里戰場決戰槍
來源:行政管理部、第一工程公 作者:劉倩、劉傳剛
發布時間:2021-05-18





為確保通車計劃,接到施工任務后,公司迅速抽調人員組建項目部。針對工期緊、任務重、壓力大等實際困難,所有人員迎難而上,跑步上場,提出了“開工即大干,起步即沖刺”的進軍號。
為全線能夠順利展開作業,項目部將現場作業分為5個病害處理作業隊,1個混凝土路面作業隊,并對各自作業內容做了詳細分工,減少相互影響,消除怠工隱患。
為了科學合理地編排出可實施、可落地的施工計劃方案,項目團隊反復研討,不斷優化,5月11日,項目施工組織設計及交通組織方案一次性通過專家評審。
5月12日,評審會次日,淄川、博山兩段向沿線所有企業單位、村居社區發放了施工告知書。遠端提示牌等安全設施開始全線安裝。
5月13日,項目施工公告在《大眾日報》《淄博日報》《魯中晨報》三家報紙同步面向全省、全市進行發布。同日,24個遠端提示牌安裝完畢。
5月15日晚,項目部召開最后一次開工前的動員會,項目部全體管理人員、所有參建隊伍悉數到位,再次明確了各項工作目標要求,每個單位和個人都許下了軍令狀。
5月16日,道路封閉所需的所有安全設施全部擺放到位。

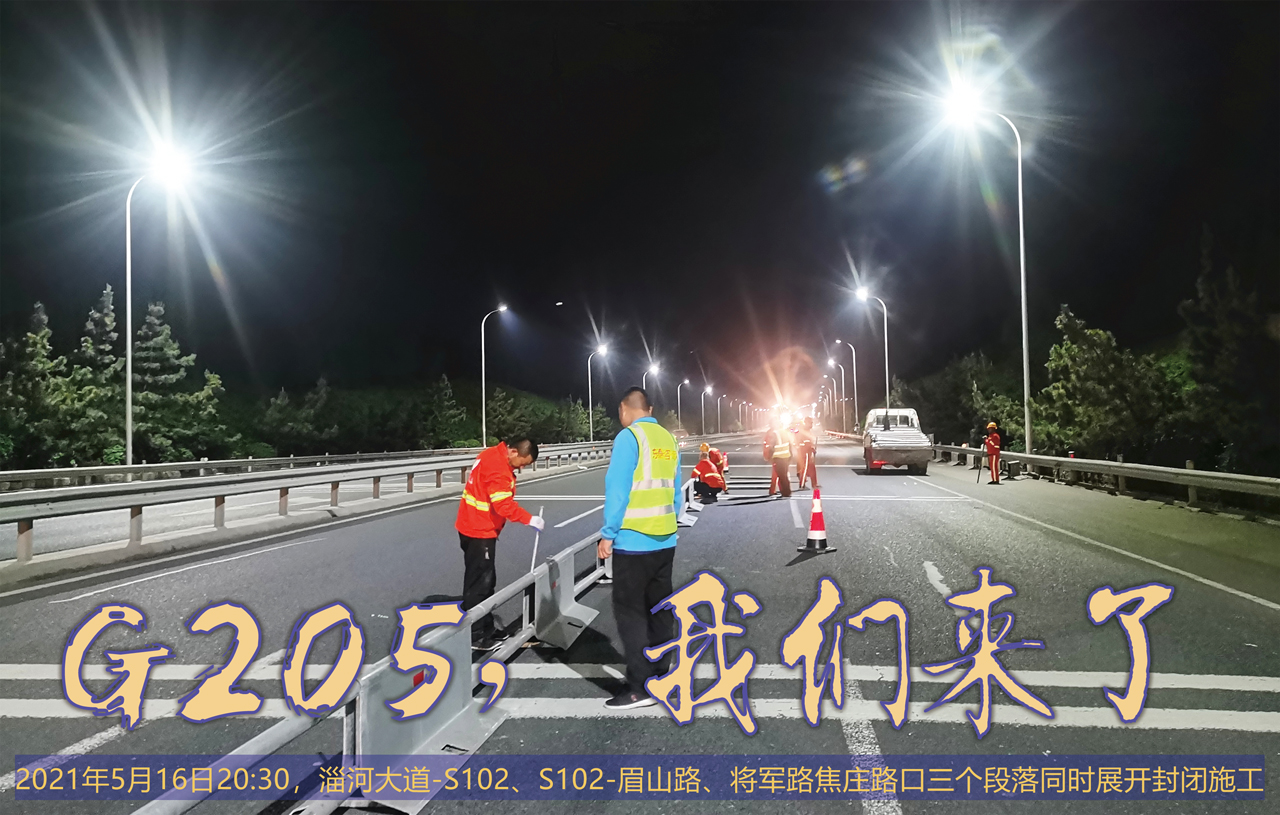

5月16日20:30,淄河大道-S102、S102-眉山路、將軍路焦莊路口三個段落同時展開封閉施工。經過近8個小時的連續作業,一次完成封閉段落10公里。

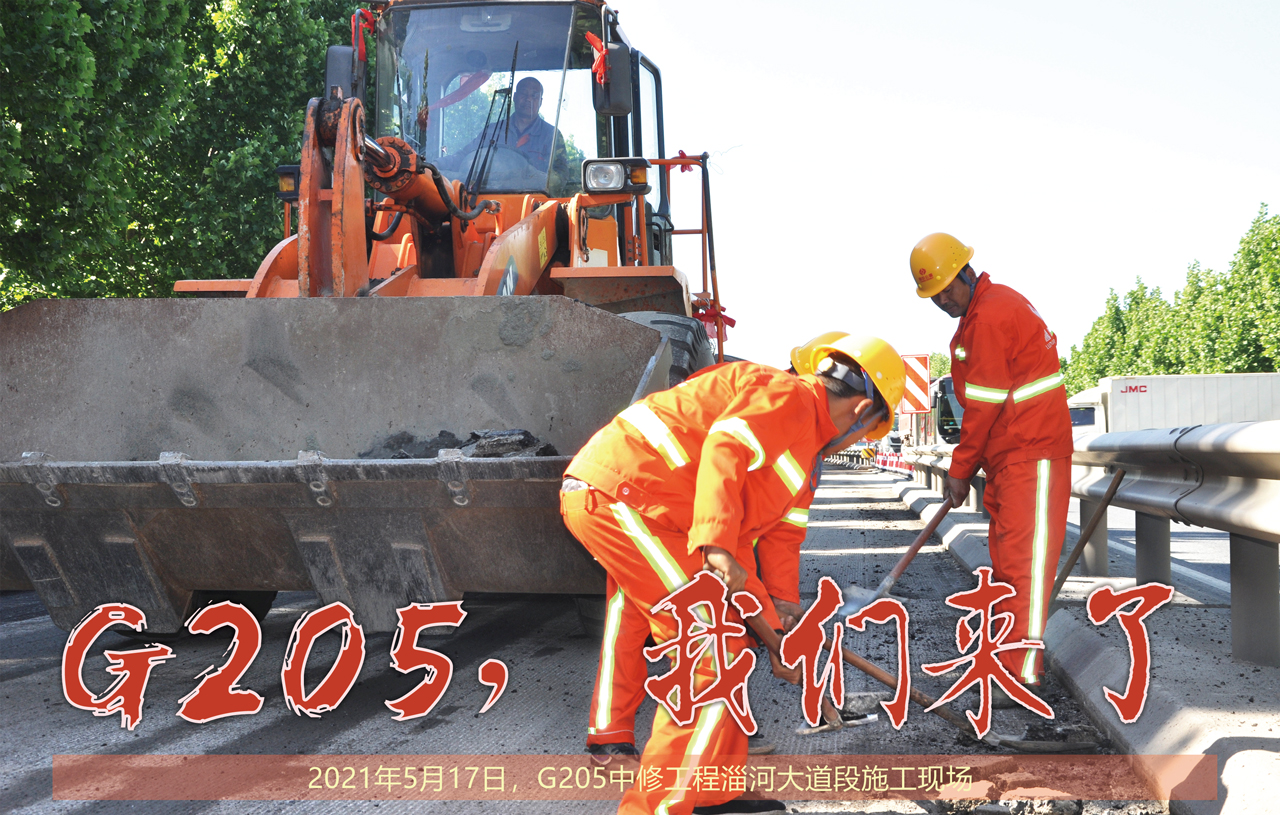

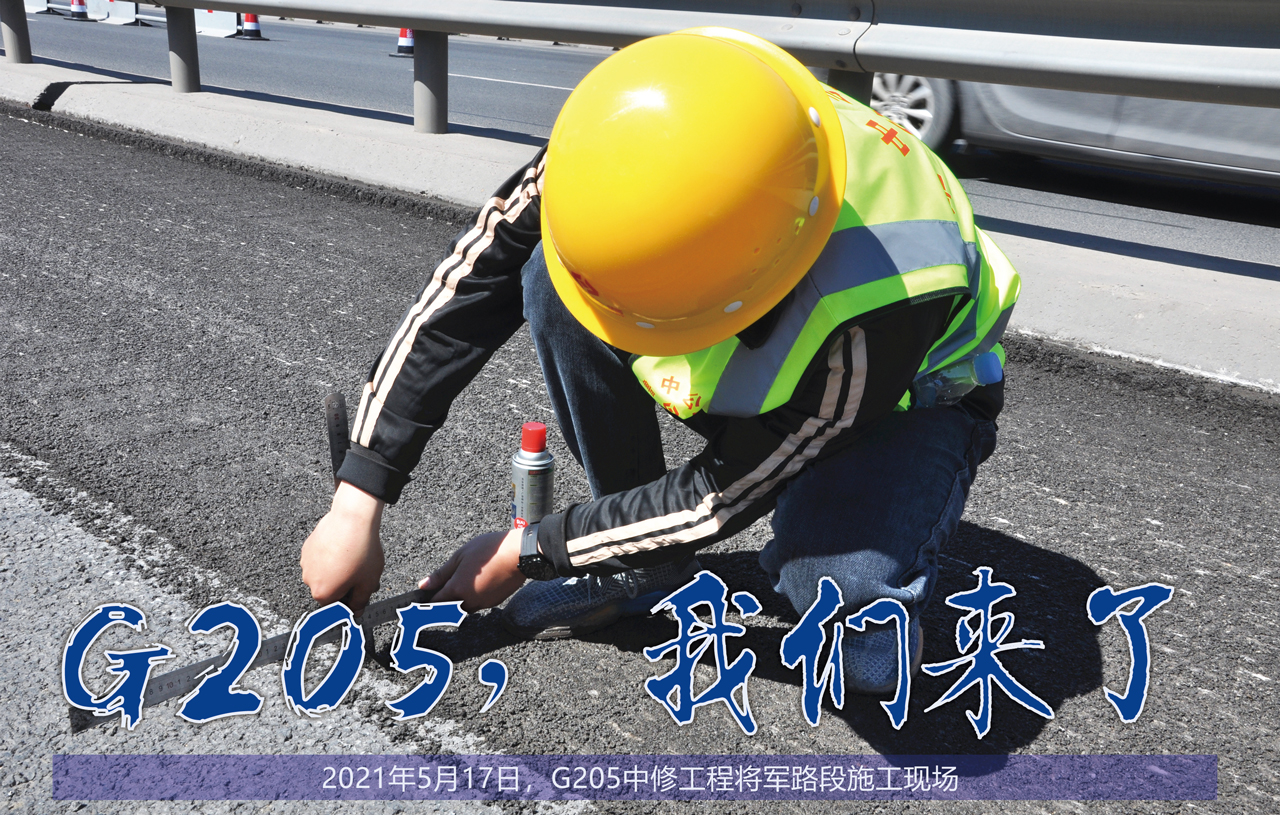

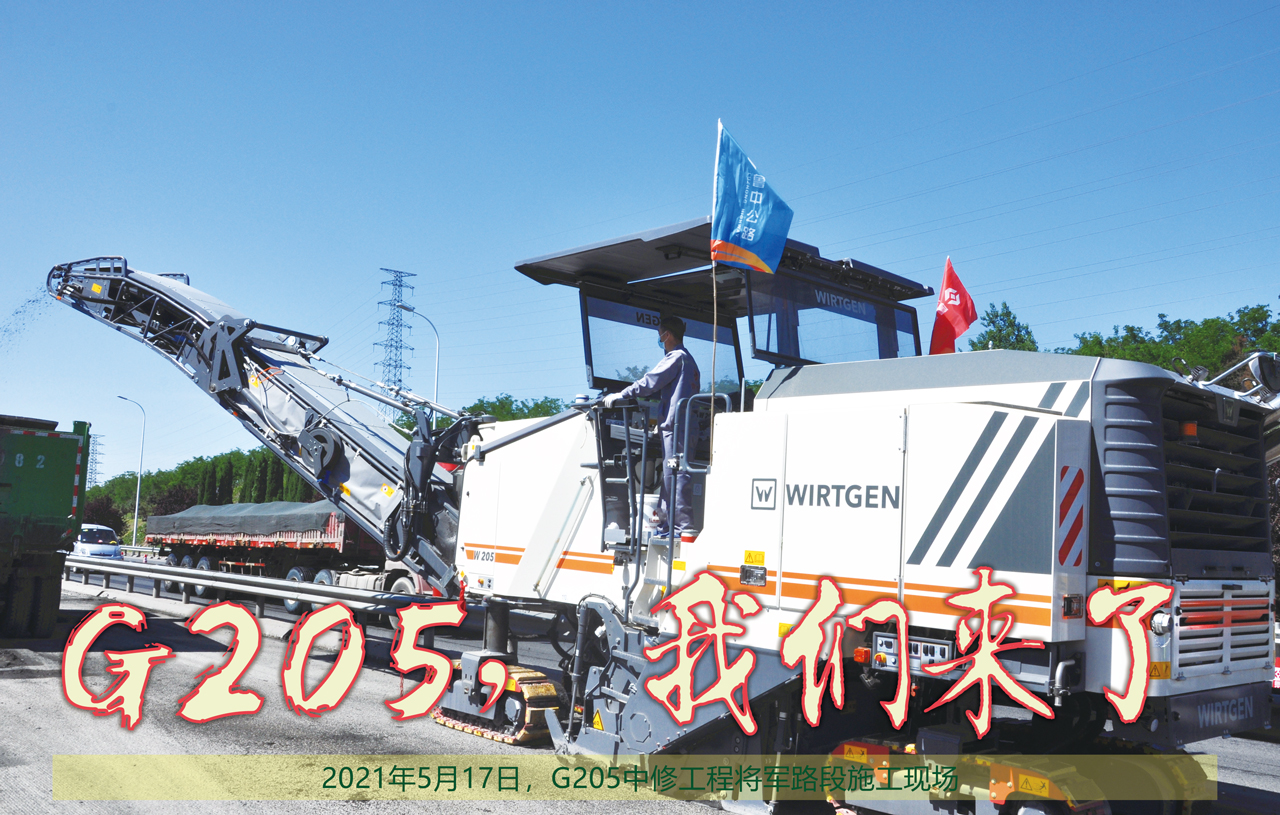

5月17日5:00,淄河大道-眉山路、將軍路-蘇王村路口兩個作業面三個作業班組已全面展開銑刨作業,G205山深線南外環至博山萊城界段中修工程正式開工。

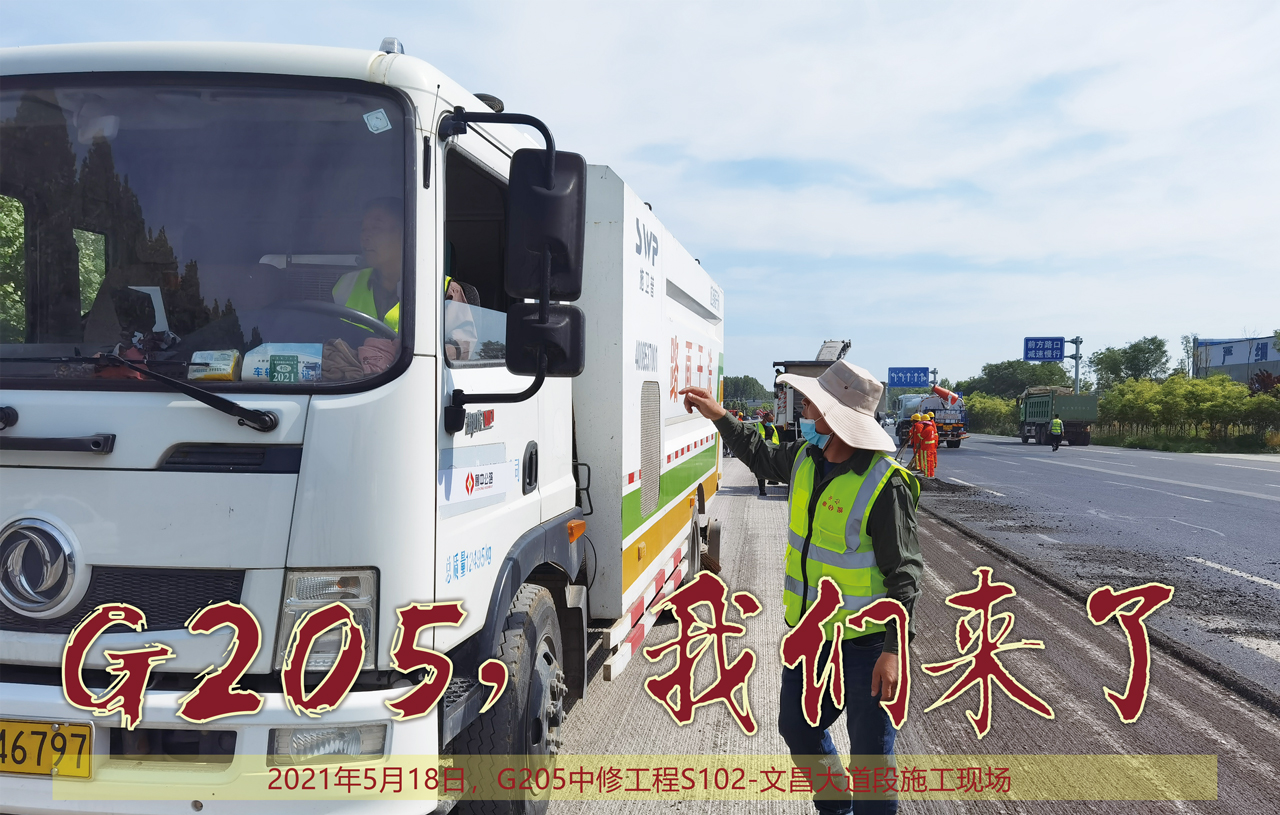

5月18日,S102-文昌大道段左幅瀝青路面展開銑刨作業。
開弓沒有回頭箭。項目部將嚴格按照公司“抓作風,創效益”的目標主題,抓質量,保安全,促進度,努力將G205打造成“過程受控,成本最優,質量優良,業主滿意,社會認可”的精品工程。
