路之生命——董梁高速公路新寧段二標工程建設紀實
?逢山開路,遇水架橋,
我們堅實的鋪墊,筑起屬于自己的高度,
并無限擴展著自己的邊界。
董梁高速新寧段2020建成通車
董梁高速公路新(泰)寧(陽)段是山東省“九縱五橫一環七連”高速公路網中“橫四”線的組成部分,項目建成后,對于加強膠東經濟圈與魯南經濟圈產業共融、互聯互通,改善沿線投資環境,促進革命老區和山(湖)區脫貧,助力山東省新舊動能轉換具有重要意義。山東魯中公路建設有限公司中標承建該項目二標段,全長28公里,2018年11月28日開工,2020年10月31日竣工。
2018.11.25 新寧高速公路項目部正式投入使用。

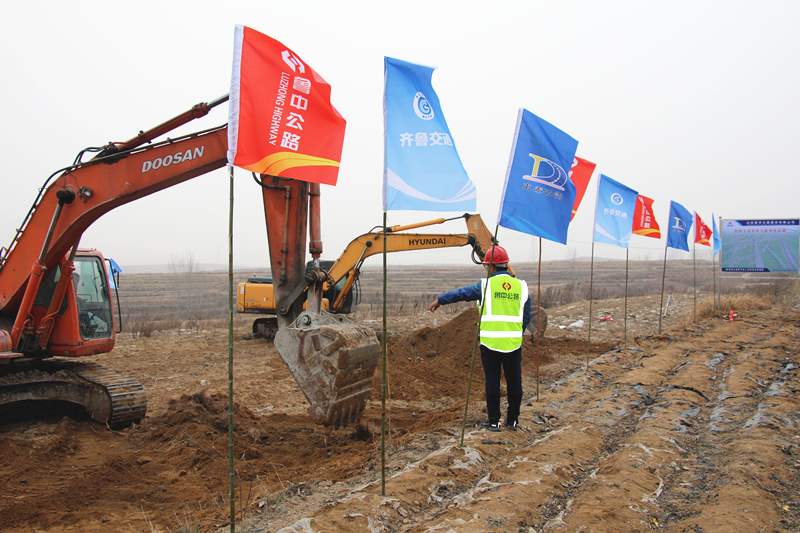

2018.11.28 董家口至梁山(魯豫界)公路新泰至寧陽段二標K36+200-K37+200段率先開工清表。

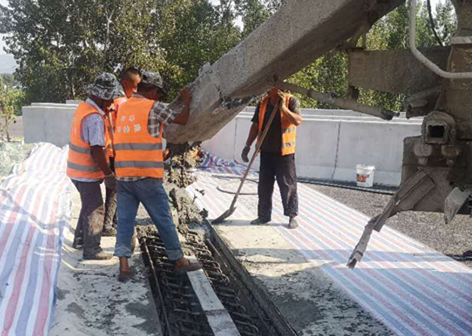

2018.12.11 K38+507仁義莊中橋第一顆樁基灌注。

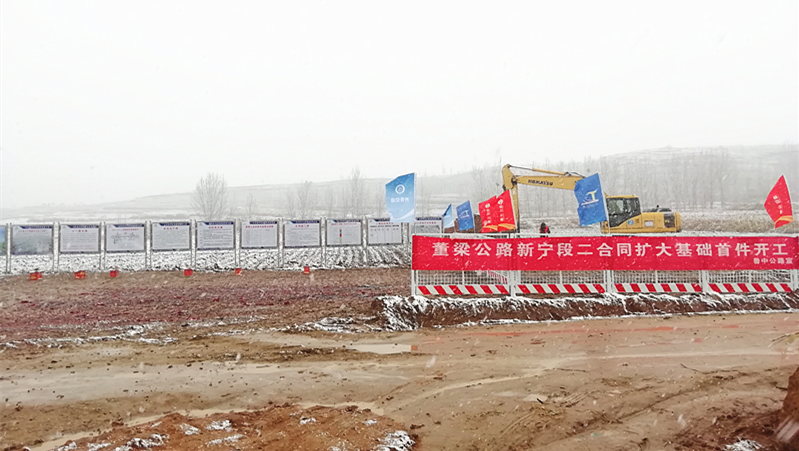

2018.12.18 K47+471汽通擴大基礎首件施工。

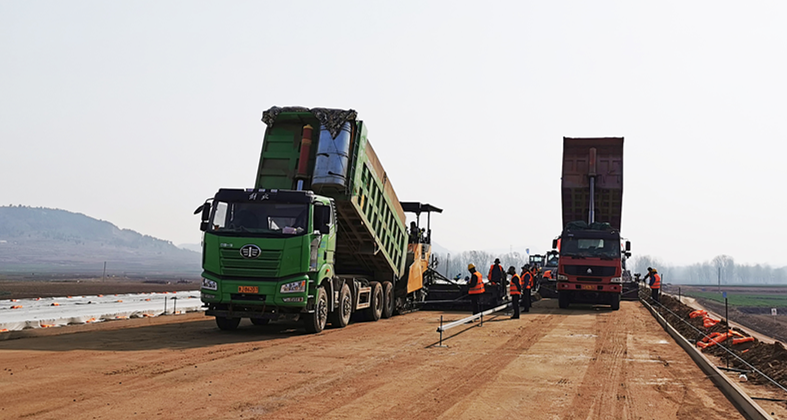

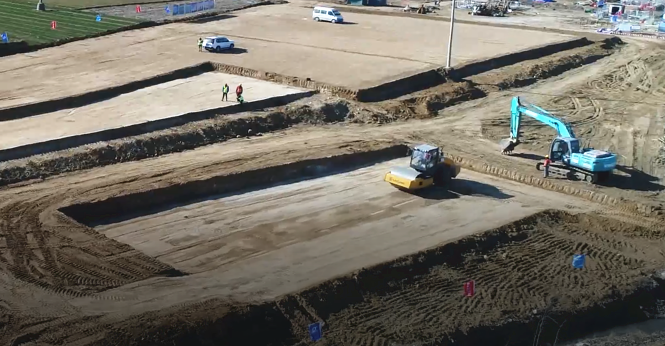

2018.12.20 土方路基填筑首件施工。

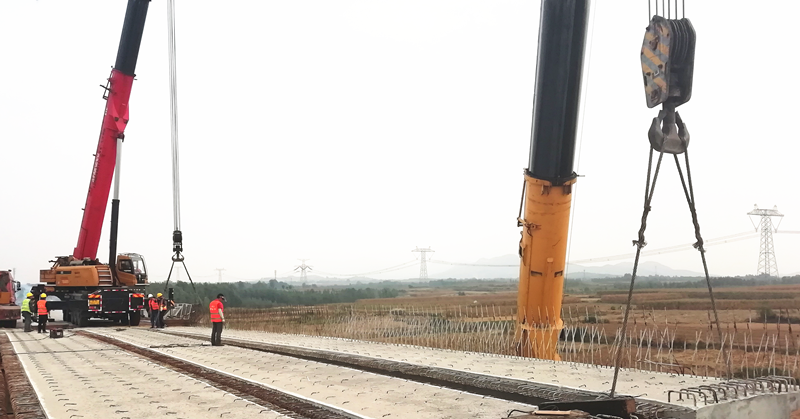

2019.03.27 K52+975跨線橋墩柱首件施工。
2019.04.05 箱梁首件預制。

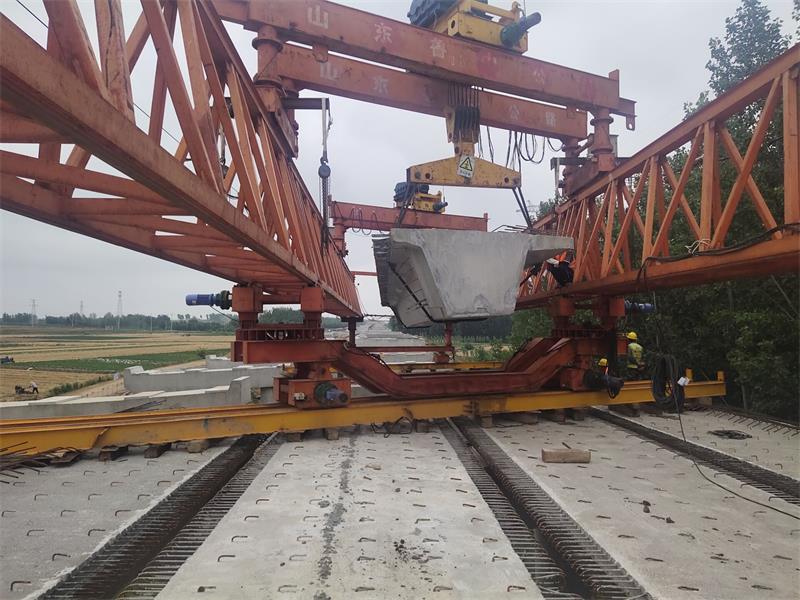

2019.04.07 空心板首件預制。
2019.04.10 K51+622汽通U臺身首件施工。
2019.05.17 蓋梁首件施工。
2019.06.20 首件施工段落K41+020-K41+270段右幅水泥穩定碎石底基層施工。

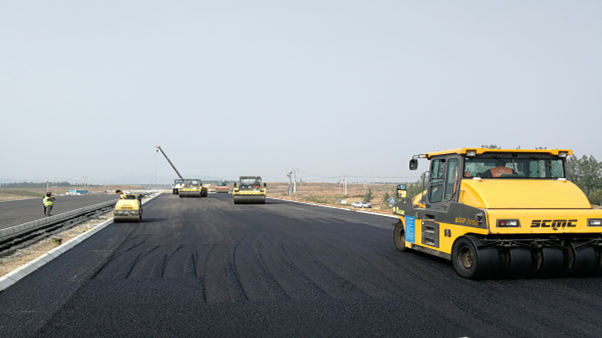

2019.09.15 首件施工段落K43+110-K43+310段右幅瀝青下面層施工。
2019.10.18 首件施工段落K43+110-K43+300段右幅瀝青中面層施工。

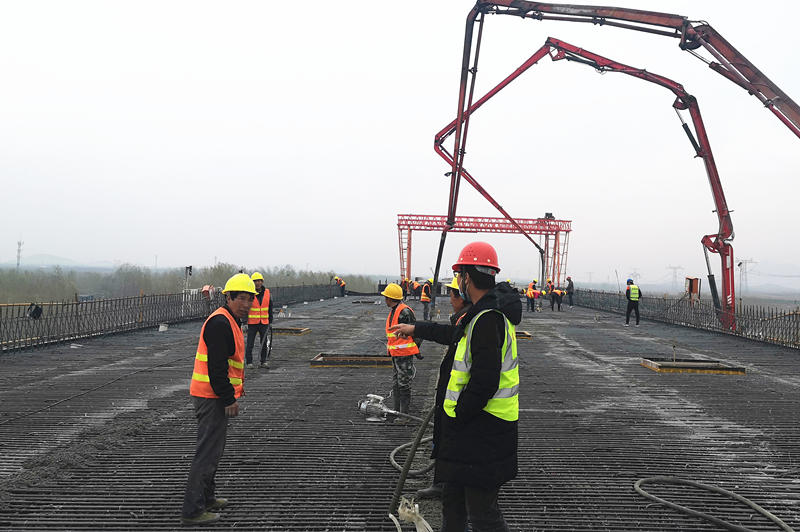

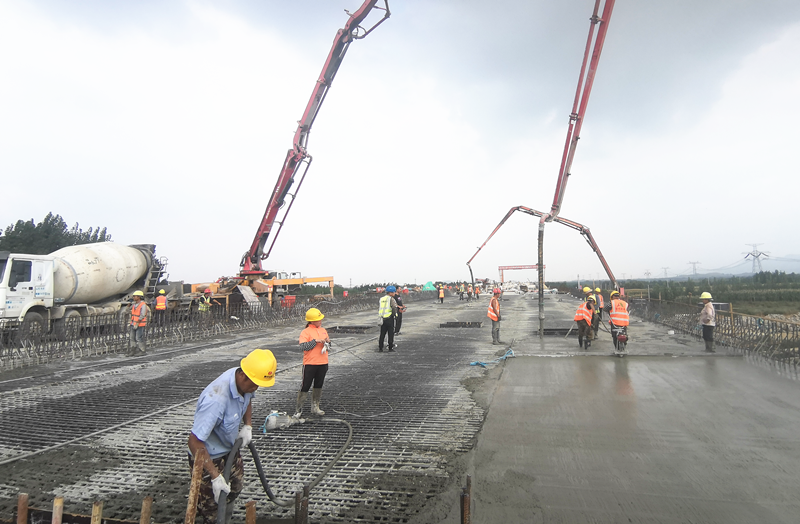

2019.12.13 興隆莊特大橋現澆箱梁開始澆筑。
2020.02.26 張貼“魯中公路新寧高速第二標段農民工返崗專車”標志的大巴車緩緩駛停二分部華豐鎮高莊預制場門前,標志著新寧項目2020年攻堅戰正式打響。
2020.03.19 沉寂了近三個多月的路面基層拌合站開始運轉,一車車水穩料運到施工現場,標志著新寧項目路面工程開始展開大面積施工。
2020.07.07 K 40+540直界水庫1號橋預制箱梁全部吊裝完成。

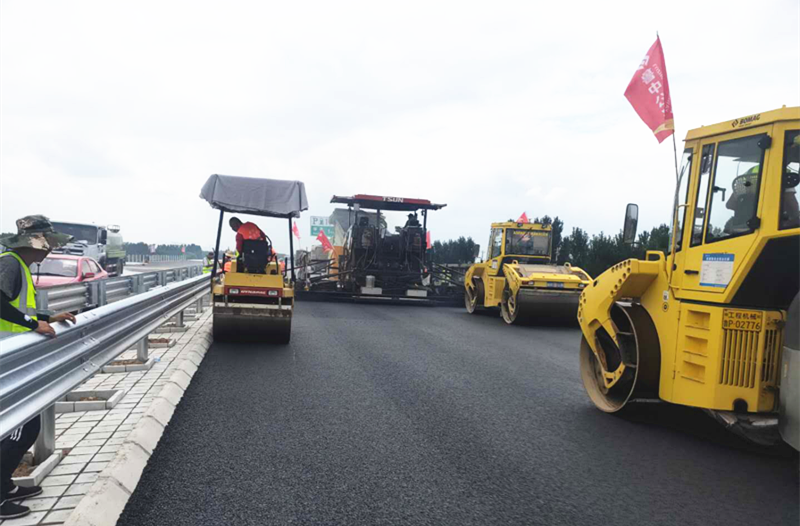

2020.07.13 董梁公路新寧二標段拉開了瀝青上面層的施工的序幕。
2020.07.29 長達120米、重達1.3萬噸的董梁高速新泰至寧陽段上跨京滬鐵路轉體橋順時針旋轉63.7度,成功轉體。
2020.09.17 興隆莊特大橋主線現澆箱梁全部完成。
2020.10.01興隆莊特大橋預制箱梁全部吊裝完成。

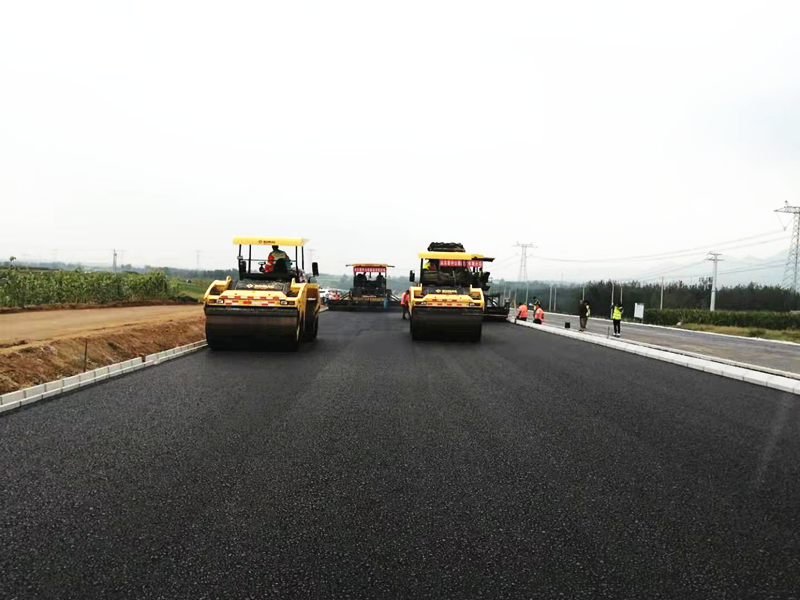

2020.10.23新寧項目主線上面層全幅貫通。
2020.10.31新寧項目正式建成通車。

我們都是追夢人,千山萬水奔向天地跑道,我們都是追夢人,在今天勇敢向未來報到。魯中公路——您前行之路的搭建者。
