青蘭高速公路萊蕪至泰安段改擴建工程施工二標段,路線全長13.43km,全線路基挖方270.9萬m³,路基填方292.8萬m³,瀝青面層46.52萬㎡,大橋497.2m/3座,中橋330.24m/6座,主線橋96.4m/1座,分離立交1152.59m/4座,天橋345.6m/4座,匝道橋88.08m/2座,通道13道,涵洞18道,服務區1處,2019年5月開工,共計600天工期。
——揭開青蘭項目部高分背后的“攻堅秘笈”①
青蘭高速項目團隊是一支90后員工占比達60%以上的生力軍,自成立以來,這支隊伍始終伴隨著質疑聲、鼓勵聲、喝彩聲,一步步成長、壯大,如今未來可期,勝利已是指日可待,他們也漂漂亮亮的成為青蘭大考中的“高分考生”。
他們是如何步步為營,屢屢闖關成功?是早就窺到游戲攻略還是好運爆棚?線長點多,星星之火如何燎原?是東風助勢還是眾人拾柴?鉆下全段第一鉆,打下全段第一樁,落下全段第一梁,是投機取巧還是真刀真槍?帶著種種疑問,我們走進青蘭高速項目部,揭開這個高分考生的“攻堅秘笈”。

2019年4月28日,首批管理人員進駐項目部。次日,項目部駐地建設迅速展開。5月1日,在臨時騰出的辦公室里,公司副總經理呂志勇帶領大家召開了第一次項目領導會議。也正是在這次會議上,這支新建隊伍才清楚的意識到自己面臨的將是怎樣的一張答卷:論工程,青蘭項目體量大、工期緊,鑿山架橋,除了隧道這條路啥都齊了,這些都明明白白的擺在了臺面上。論隊伍,無論是資質、人力、財力、經驗、武力值等相比其他幾個標段根本不可同日而語。

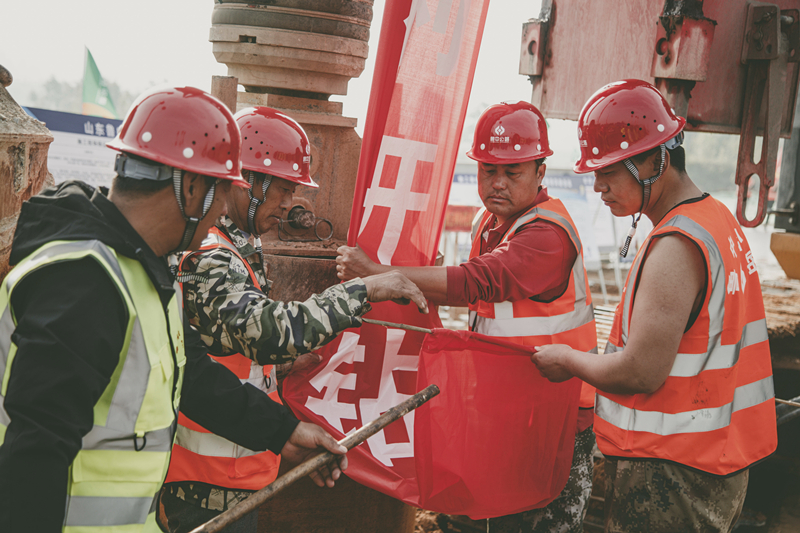

“無法天生麗質,那就天生勵志”。一個“不認慫、不認命”的大方針在青蘭生了根發了芽。在項目駐地快馬加鞭施工建設、完善辦公條件的同時,征遷、清表、測量、會審、交底、施工準備、預制場建設也同步展開。2019年5月3日,青蘭項目第一臺也是全線七個標段第一臺機械設備正式進場。12日,青蘭項目部在汶河路分離立交率先打下了全線第一鉆,取得了開門紅。這一鉆,鉆出了項目部的士氣,也繃上了項目部拉弓的弦。自此,這支隊伍火力全開,高歌猛進,按下了“開工即沖鋒”的“快進鍵”。

首鉆開門紅,對這支隊伍來說,是壓力,更是動力。來自外界的質疑聲、唏噓聲仍舊不絕于耳,但行前路,無問西東,項目部用實力回應質疑。早部署,晚總結,人員、機械隨時調度;走一步,看十步,任務緊鑼密鼓,目標不容拖延;建場建站、立樁筑基,分秒必爭,同步進行。堅持持久戰,更要打好殲滅戰,受拆遷影響的路段先行放過,具備條件的關隘率先突破。這邊預制廠在建設中,那邊就提前從其他工地調配材料;這邊路段挖方,那邊填方就抓緊進行,能動的都動起來,能用的都用起來,不等不靠,開工就是大干。
2019年5月14日,首樁汶河路分離立交樁基灌注完成。
6月1日,拌合站主樓安裝。同月26日首件蓋板預制澆筑混凝土,青蘭預制場正式投入使用。
6月30日汶河路分離立交試驗柱澆筑,首件墩柱開始施工。
進場兩個月,60天的時間,青蘭項目部每一步都走得蹄疾步穩。我命由我不由天,這支楞頭青式的隊伍一路風風火火向前挺進。

青蘭取得的成績,是有目共睹的。青蘭隊伍的年輕態,同樣也是毋庸置疑。然而,不管是奔波一線的90后,還是初出茅廬的學生兵,每一個人都是響當當?shù)淖孕?,掩不住的一?ldquo;匪氣”。不怕你沒經驗,就怕不去學不去鉆。不怕你沒和施工隊伍打過交道,就怕守不住原則把不住底線。不怕你臉皮薄沒受過委屈,就怕認不清自己看不到問題。入不了梁山,就別楞充好漢;適應不了青蘭,就別說自己壯。今天路基連軸轉,明天橋上頂大梁,每個人都各般兵器皆上手,以分秒必爭的姿態搶時間,以功成必定有我的決心搶成績。“我們不是能打仗的人,我們是能打勝仗的人”,做個不好惹的人,是青蘭團隊給自己貼上的標簽。
2019年5月15日下午,距離齊魯交通集團領導第一次視察青蘭項目只有十幾個小時,項目部駐地門窗安裝、水電改造、試驗室設備安裝等工作還在收尾,處處都是施工現場。項目部全體人員連夜奮戰,硬是用短短的十幾個小時,完成了各項工作的收尾和衛生清理工作。面對煥然一新的項目部,視察組給予充分認可。

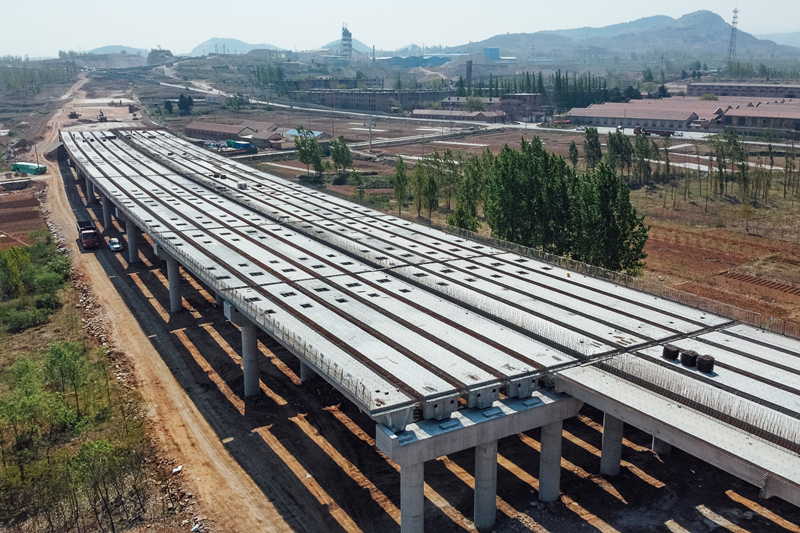

2019年7月18日,汶河路分離立交首件墩柱澆筑完成。
2019年8月4日,X013分離立交首片箱梁澆筑完成。
2019年8月27日,青蘭全段第一炮在萊蕪西互通立交A匝道響起,拉開了項目部全線石方爆破開挖的序幕。

從第一鉆、第一樁,到第一炮、第一板……一個個第一就這樣被搶了下來。
“艱難困苦,玉汝于成”。成績的背后,是“搶得過自己就強得過他人”的執著與擔當。天還未亮,青蘭的微信群早已熱鬧非凡;已是深更,項目部依舊燈火通明。為了墩柱順利澆筑,施工員們堅守現場數十小時,寸步不離;為了順利開爆,門外漢的他們反復驗算每個位置,不容偏差;為了趕進度,幾個老員工帶頭駐扎現場,預制廠邊建設邊產梁,雙管齊下;為了趕計量,爭取資金支持,各部門通宵達旦的核算數據,廢寢忘食……上級逼下級,自己逼自己,靠著一身匪氣,青蘭隊伍突破了困難,也突破了自己。

在2019年“秋節勞動競賽”評比結果中,青蘭項目部完成投資目標的159%,工程完成情況和工程管理實績領跑全線。
在青蘭萊泰項目辦組織的年度考核評比中,青蘭項目部2019年計劃完成情況、品質工程、勞動競賽、平安工地、人員履約、內外業檢查等各項指標綜合排名第一名。
青蘭項目部先后被齊魯交通發展集團評為2019年度優秀施工單位,被青蘭萊泰項目辦授予2019年度項目管理先進單位一等獎,7位同志分別獲得先進個人榮譽稱號?!?/span>
2020年,新冠疫情徹底打亂了我們的生活節奏,但青蘭項目部一如既往。正月初三,項目部在第一工程公司駐地緊急召開節后復工生產調度會議,科學部署,迅速行動,成為節后7個標段中第一家復工生產的施工單位。

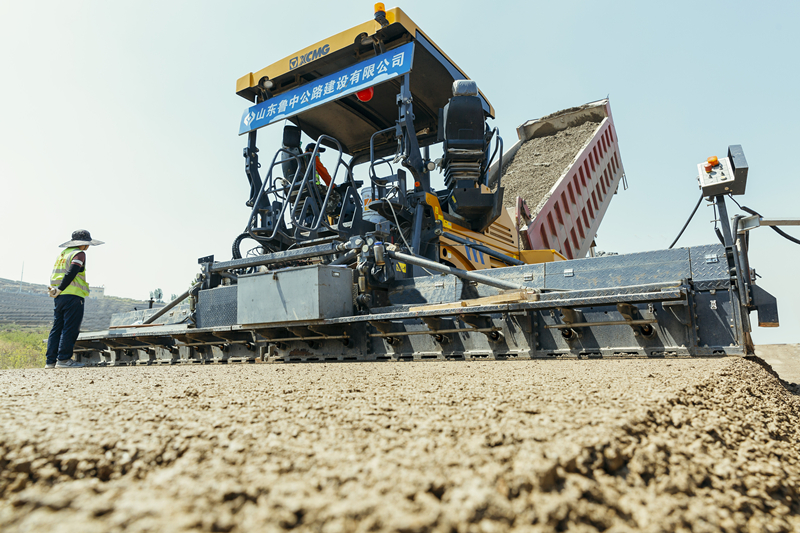

2020年3月9日,全線第一段路基試驗段完成交驗。
“召之即來、來之能戰、戰之必勝”,青蘭項目團隊就這樣利利索索把時間搶了出來,高高興興把形象豎了起來,體體面面把錢掙了回來。
