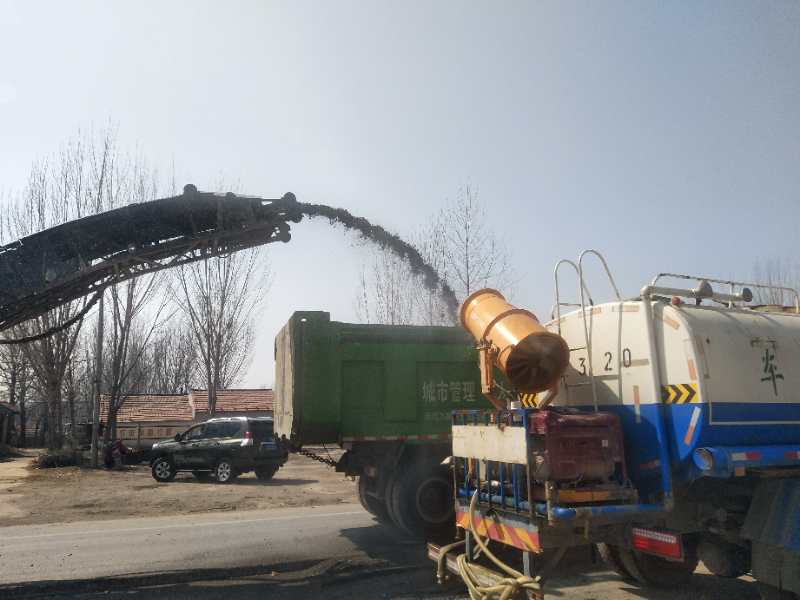

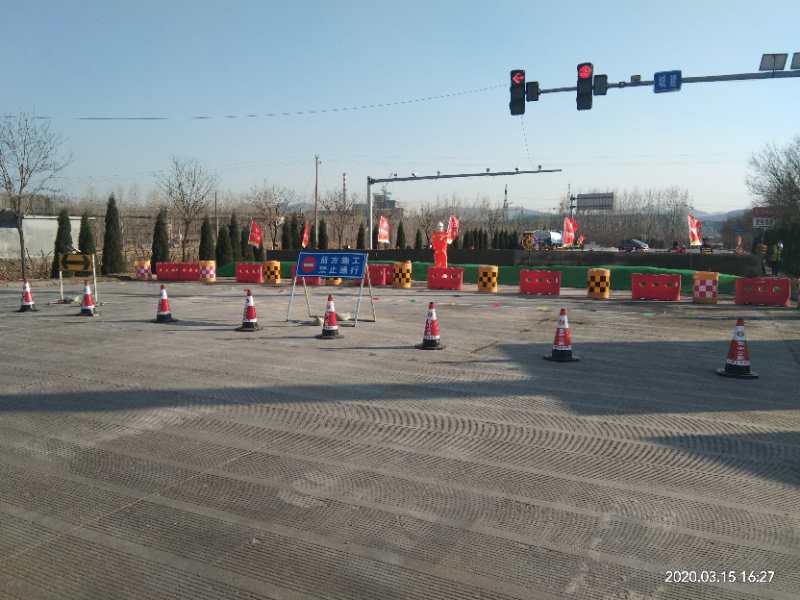

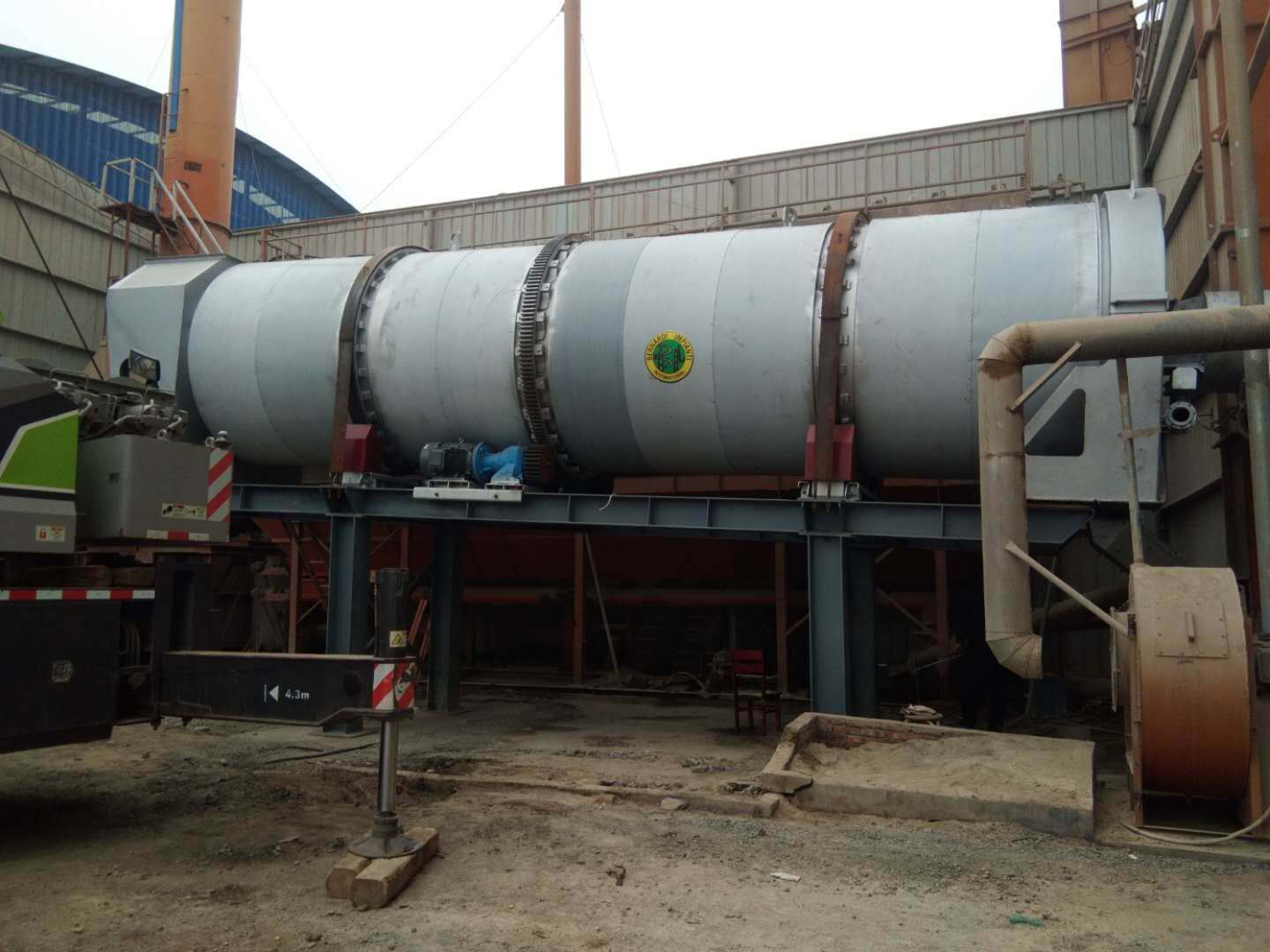

自2020年3月11召開復工調度會議,我們膠海線項目部積極開展各項工作。登報發布封閉信息并于3月15日封閉項目起終點、3月16日機械全部進場、3月17日開始銑刨工作、3月20日開始水穩料攤鋪,3月23日瀝青拌合站滾筒改造完成達到生產條件......



特殊時期,根據上級部門及公司相關制度,膠海線項目部對內部管控及進場隊伍多次培訓防疫知識,強化防疫意識。防疫、生產兩手抓,全面做好復工復產。
截至目前膠海線工程已復工2周,工程項目已進入平穩推進計劃工期狀態。在后續工作中,我們會嚴格按照公司相關要求,做好安全、質量、成本控制等工作。加快項目進程,定期進行施工小結,商討工序銜接優化方案,確保膠海線項目2020年度工程在既定工期內順利完成!
