貴州項目瀝青下面層(SUP-25)試驗路施工綜合報道
來源:西南工程分公司 作者:王琨
發布時間:2018-04-25
2018年4月中旬,貴州項目成功進行了370米瀝青下面層試驗段攤鋪工作。為確保此次瀝青下面層攤鋪實驗能夠一次性鋪筑成功,我部于4月16日晚在項目部召開了瀝青下面層施工安全技術交底會議,項目部各科室負責人、油層施工隊負責人及其隊伍管理人員參加會議。會上相關負責人對試驗路施工進行了安全技術交底,油層施工隊、拌合站等相關責任人員對安全技術交底進行了簽署。
業主方對此次瀝青下面層試驗路施工也非常重視,召集中心實驗室、信息化系統相關人員于16日上午在貴州項目部會議室召開試驗路施工專題會議,會議就瀝青下面層施工相關技術指標、控制事項以及信息化系統運用進行了補充強調及討論,為瀝青下面層試驗路施工的順利進行做了進一步的保障。
此次試驗位于YK147+430---YK147+800段右幅,施工現場采用2臺攤鋪機梯隊攤鋪,4臺雙鋼輪壓路機(包括1臺3噸雙鋼輪)和2臺膠輪壓路機進行“同進同退”碾壓。經過施工前詳細的施工審定、技術交底,各項準備工作就緒后,項目部領導全程堅守施工現場,從壓路機清潔、溫度控制、攤鋪厚度、壓實度、平整度、現場檢測等各個環節嚴格把關,確保試驗過程和結果符合設計指標規范和安全質量要求。最終,在各方的協調配合和緊張作業下,我部順利完成了SUP-25下面層試驗段的試鋪。
該試驗路段的成功鋪筑,得到了業主方的肯定及認可,確定了SUP-25粗粒式瀝青混凝土下面層的松鋪系數和施工工藝,同時也檢驗了項目部的施工組織與協調能力,為瀝青面層大規模施工提供了可靠的檢測數據和技術指標,正式拉開了貴州項目瀝青面層施工的序幕。

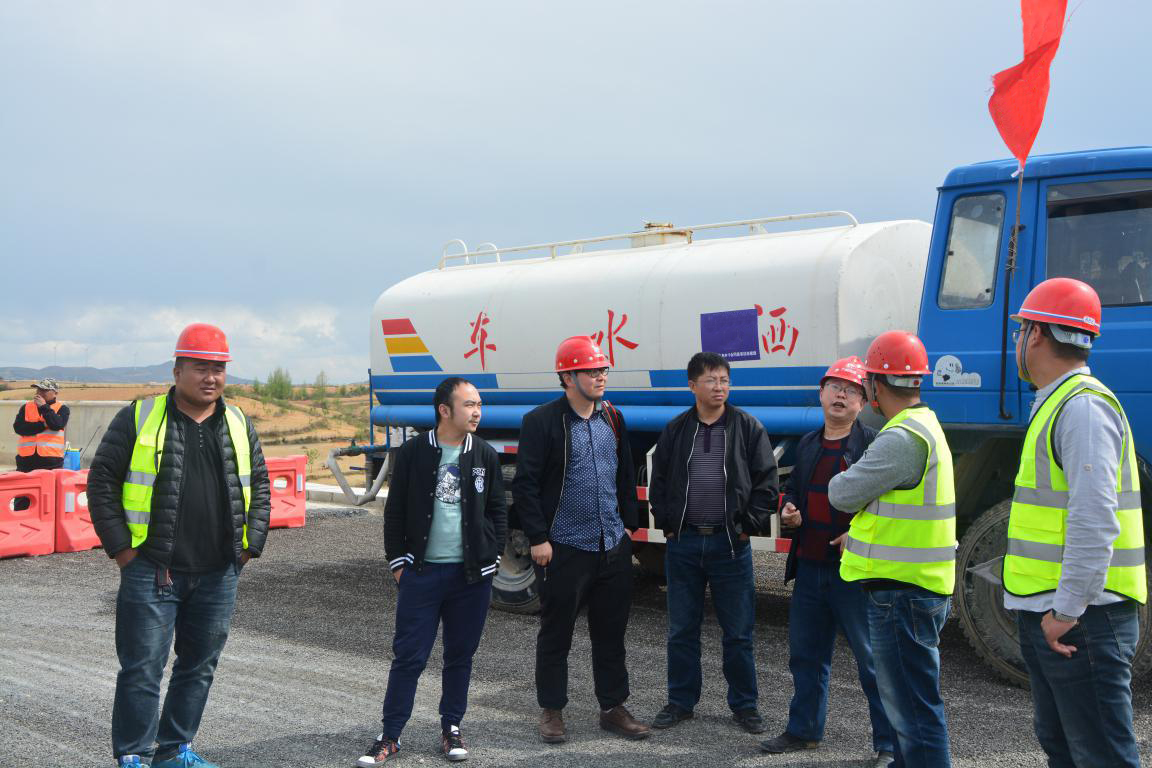

項目辦、管理處領導到試驗路攤鋪現場督導工作

瀝青下面層試驗路施工安全技術交底會議

瀝青下面層試驗路攤鋪專題會議

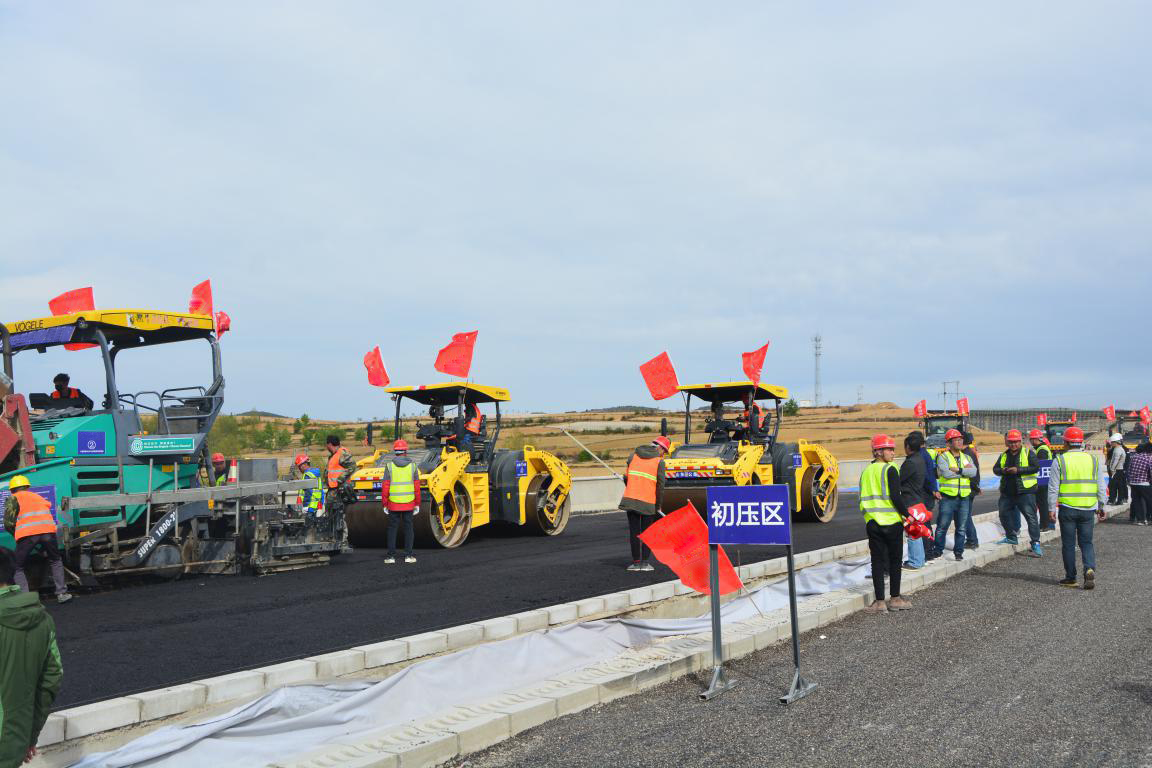

采用“同進同退”的碾壓方式

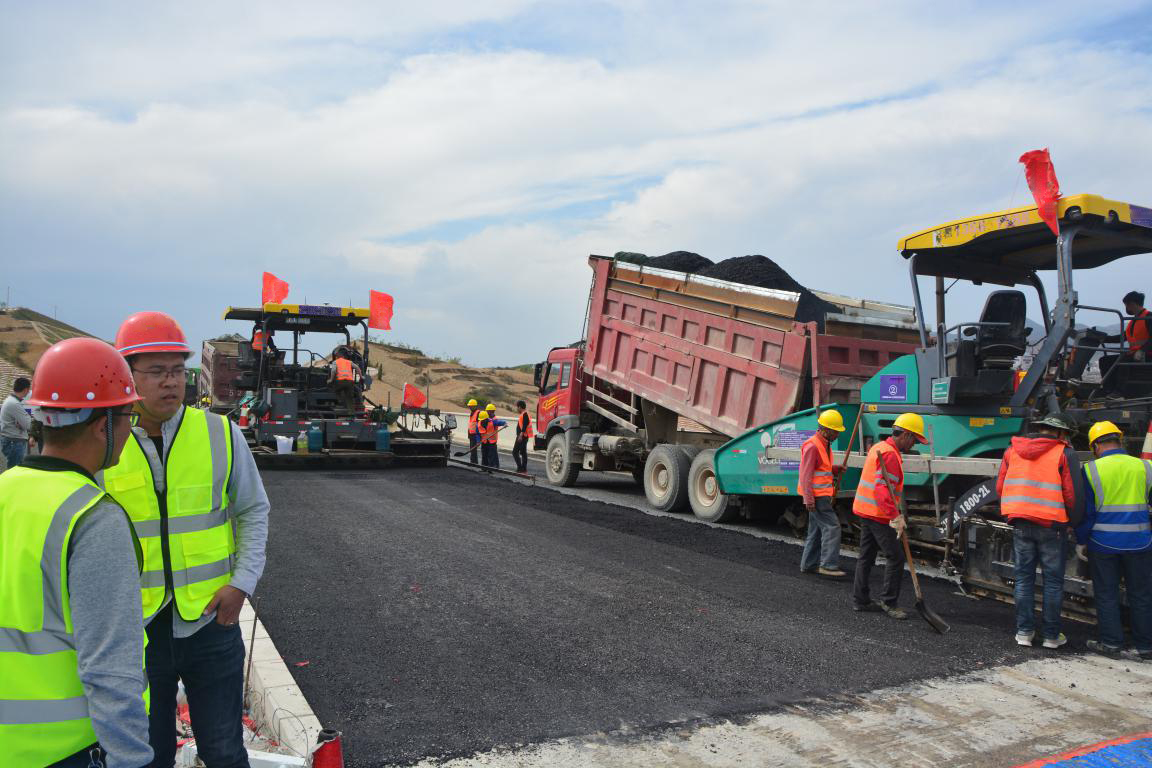

兩臺攤鋪機梯隊式攤鋪

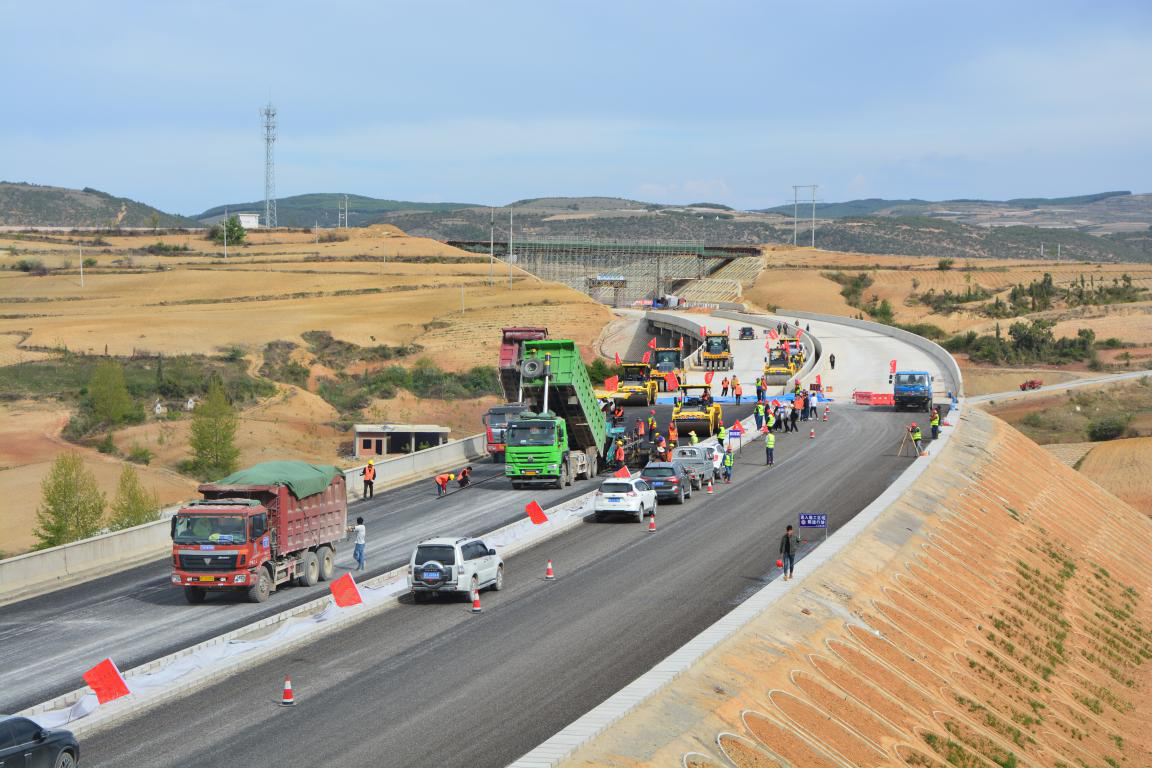

試驗路施工現場遠景圖
業主方對此次瀝青下面層試驗路施工也非常重視,召集中心實驗室、信息化系統相關人員于16日上午在貴州項目部會議室召開試驗路施工專題會議,會議就瀝青下面層施工相關技術指標、控制事項以及信息化系統運用進行了補充強調及討論,為瀝青下面層試驗路施工的順利進行做了進一步的保障。
此次試驗位于YK147+430---YK147+800段右幅,施工現場采用2臺攤鋪機梯隊攤鋪,4臺雙鋼輪壓路機(包括1臺3噸雙鋼輪)和2臺膠輪壓路機進行“同進同退”碾壓。經過施工前詳細的施工審定、技術交底,各項準備工作就緒后,項目部領導全程堅守施工現場,從壓路機清潔、溫度控制、攤鋪厚度、壓實度、平整度、現場檢測等各個環節嚴格把關,確保試驗過程和結果符合設計指標規范和安全質量要求。最終,在各方的協調配合和緊張作業下,我部順利完成了SUP-25下面層試驗段的試鋪。
該試驗路段的成功鋪筑,得到了業主方的肯定及認可,確定了SUP-25粗粒式瀝青混凝土下面層的松鋪系數和施工工藝,同時也檢驗了項目部的施工組織與協調能力,為瀝青面層大規模施工提供了可靠的檢測數據和技術指標,正式拉開了貴州項目瀝青面層施工的序幕。
