        張博路分離立交橋箱梁架設專題:齊心協力,天塹變通途

        來源:橋隧工程分公司 作者:李杭岳 發布時間:2017-07-12
          S102張博路分離立交橋全橋長573.7米,共計21跨,橋跨徑組成為7*20+9*30+28+30+30+40+30m,0-16號墩臺與線路中心線正交,17-21號墩臺與線路中心線成85°夾角,橋梁上部結構為裝配式預應力混凝土簡支箱梁,其中第1孔至第4孔跨孝婦河,第18孔跨張博路鐵路,第20孔跨S294張博路。
          張博路分離立交橋從2017年2月19日開始架設第一片箱梁,2017年7月11日架設完最后一片箱梁,歷經143天、克服種種困難將張博路分離立交橋210片箱梁架設完畢。
          為保證2017年年后能夠順利架設箱梁,年前項目部人員與施工人員日夜堅守崗位,每周都制定嚴格的周計劃,經過堅持不懈的奮斗,為年后架梁打開了工作面。

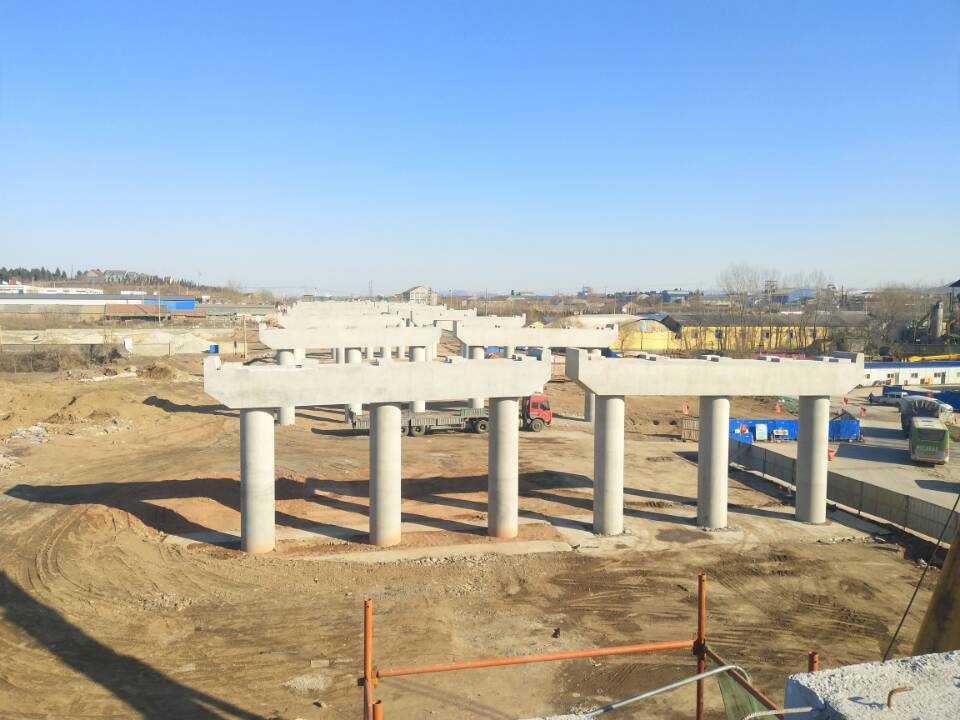

        已具備架梁條件的橋墩
          2017年2月19日箱梁架設正式從第9跨開始,原計劃9-11孔采用汽車吊進行架梁,后面采用高低腿龍門吊配合架橋機進行架梁,后為加快施工進度,改變用汽車吊架設1-16跨箱梁,這樣大大節省了架梁時間,為橋面系施工提供了有力條件,也為后續架梁提供了技術指導。

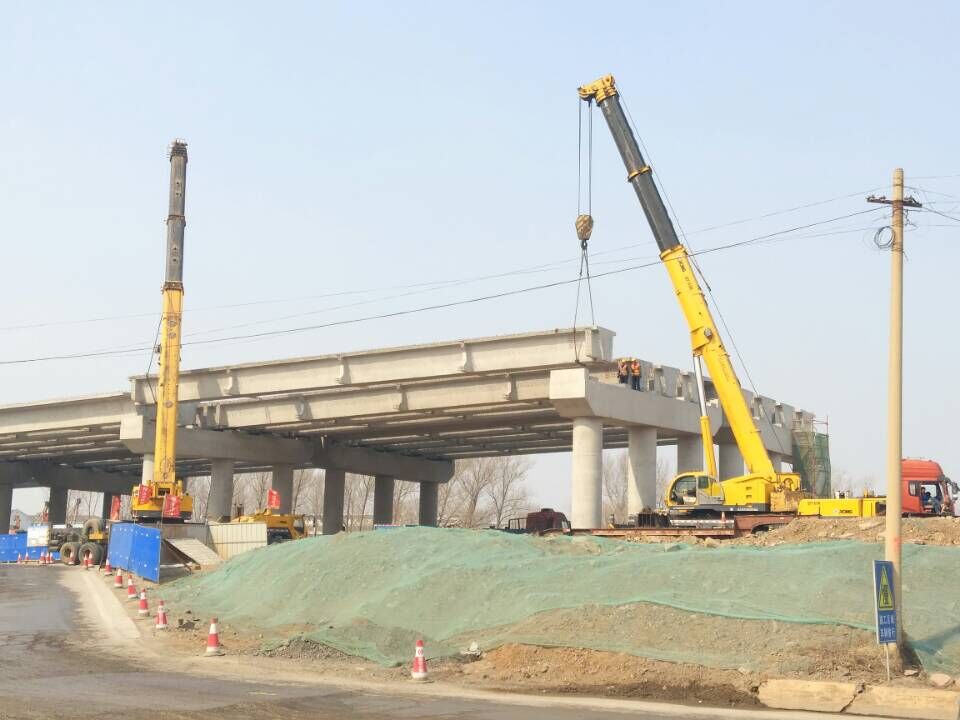

        2臺汽車吊架設箱梁
          2017年5月23日,第20孔跨S294張博路架梁開始。為了這一天的到來,項目部人員可謂是克服了種種困難。不知多少遍的與公路局、交警大隊、雙楊鎮政府等各上級部門協調、溝通,方案也不斷的進行優化。最終確定下來,在趙瓦路口東西兩側新修兩條輔道,晚0點至凌晨5點對趙瓦路口進行封閉施工,過往車輛從兩側輔道慢速通行。為了保證張博路車輛通行安全,在架梁前,項目部全體人員進行了夜間道路封閉演練,演練按計劃順利完成。在歷經了5個夜晚后,跨張博路箱梁架設完畢。

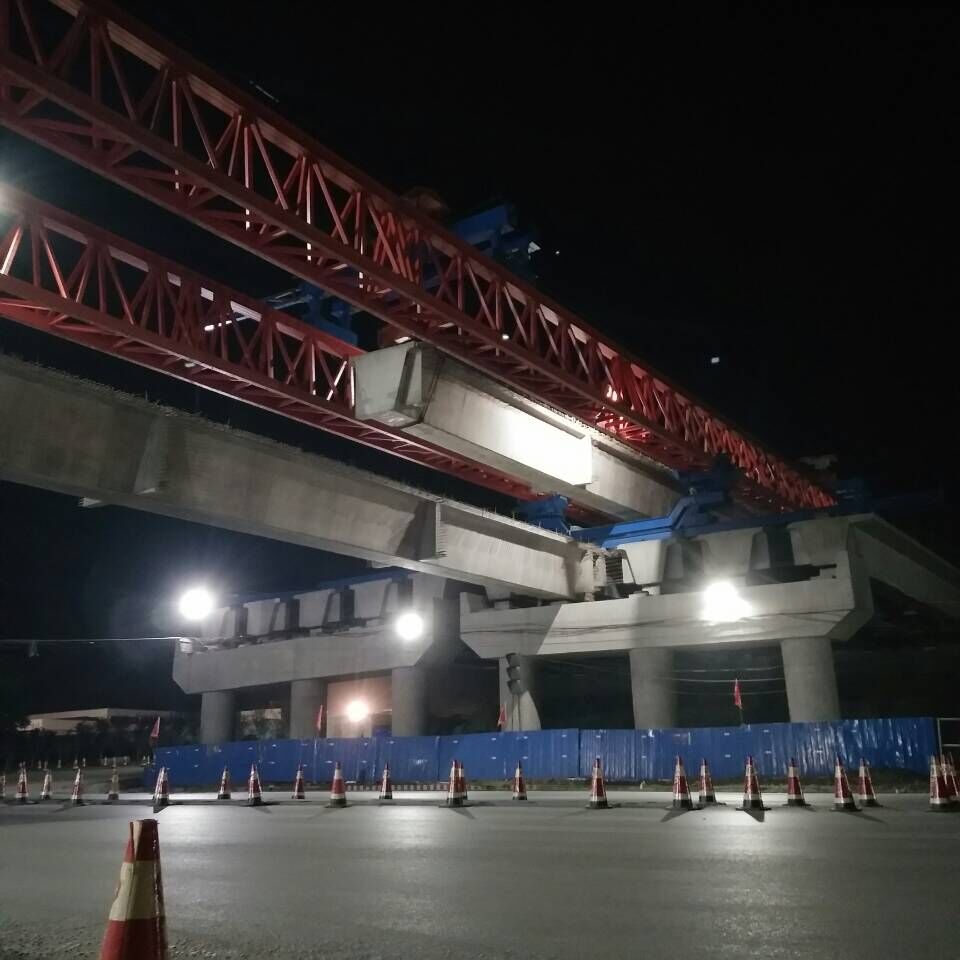

        夜間跨張博路箱梁架設

        跨張博路箱梁架設完畢
          2017年7月5日,第18跨跨張博鐵路箱梁架設開始??玷F路施工我項目部是第一次接觸,再加上鐵路協調難度比較大,所以從年后就開始為跨鐵路施工做準備,方案評審、各鐵路設備單位安全協議簽訂、路局施工計劃下達、各配合單位的配合通知單簽訂,一套程序走下來就得2-3個月,但不怕困難、迎難而上的我們硬是在不懈的努力中啃下了這塊硬骨頭。在經歷5個天窗點,第17、18跨箱梁架設完畢,這也代表著張博路分離立交橋所有箱梁架設完畢。

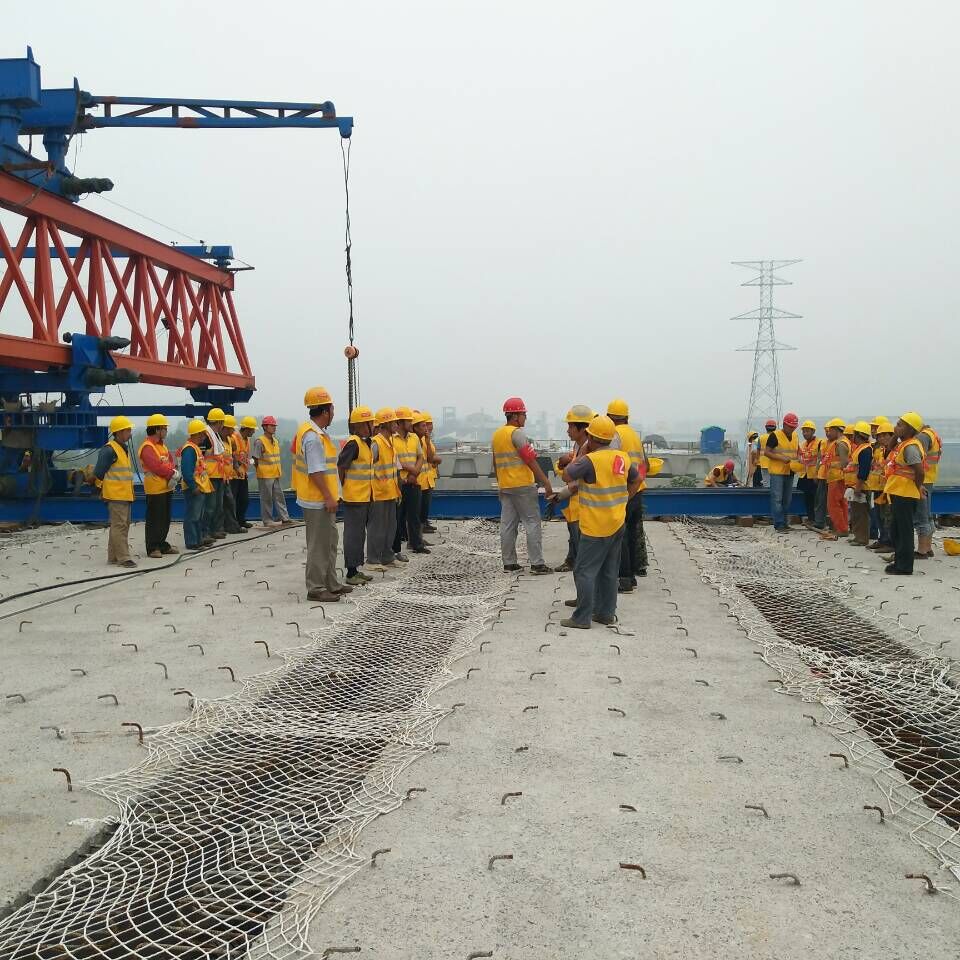

        天窗點前施工人員準備

        第18跨跨張博鐵路箱梁架設

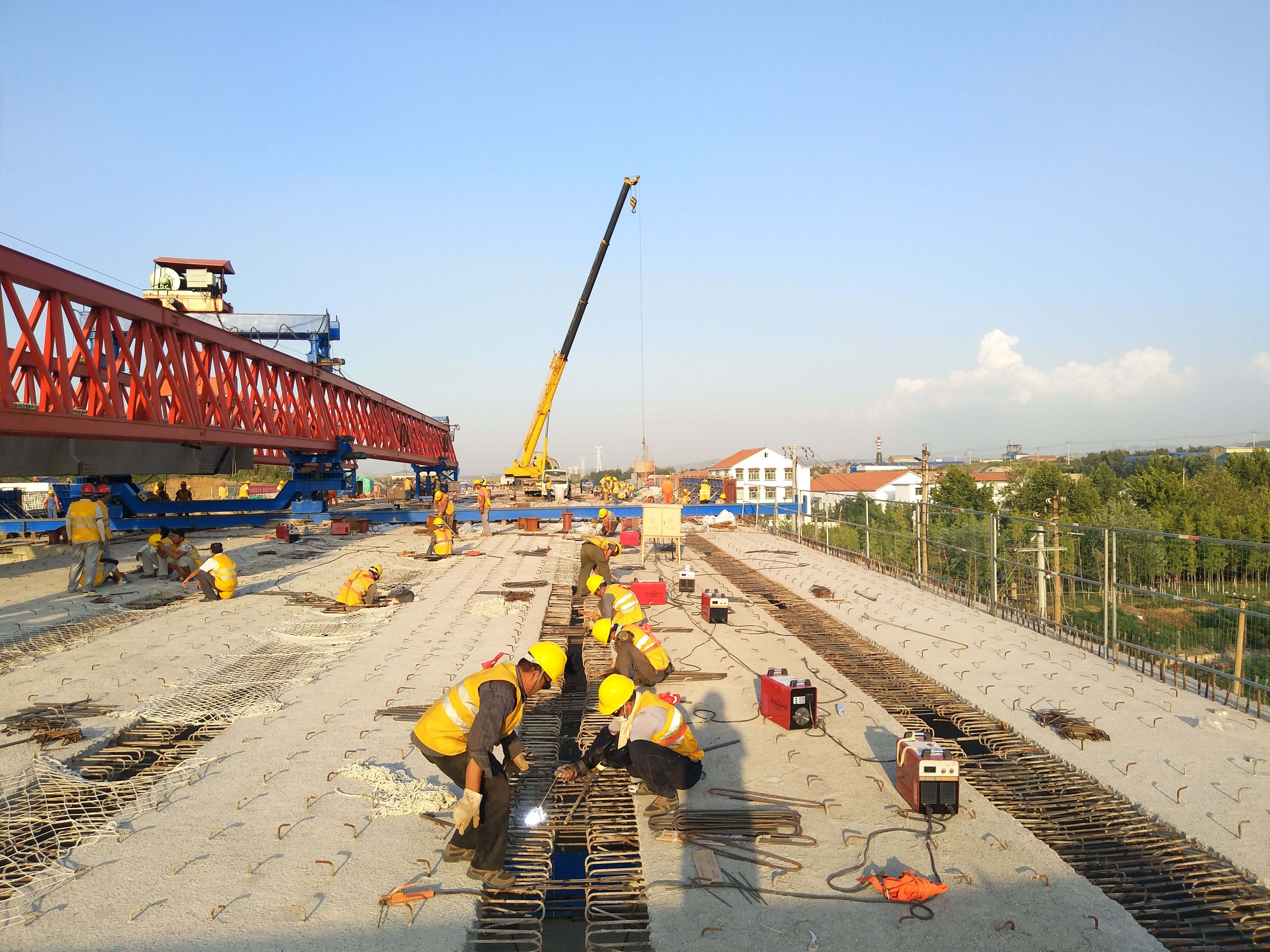

        第18跨天窗點內橋面緊張施工中
        ?
